水土保持设施验收报告

2023-01-18
前  言


       稀土元素因其独特的电子层结构,使其具有优异的磁、光、电等特性。人们利用稀土元素的特殊性质开发出了一系列不可取代的、性能优越的稀土材料,被广泛应用于冶金机械、石油化工、轻工农业、电子信息、能源环保、国防军工和高新材料等各行各业,是当今世界各国改造传统产业、发展高新技术和国防尖端技术不可缺少的战略物资。按照《四川省有色金属产业“十二五”发展规划》和《四川省稀土产业发展路线图》要求,实施该项目有助于促进四川省稀土产业深加工向纵深发展。该项目的实施,有助于推动乐山地区稀土产业可持续发展和产业结构调整,有助于创造就业机会,增加地方财政收入,促进峨边县域经济的发展,有助于增强企业经济效益及市场竞争能力。项目所需的主要原料稀土氧化物,科百瑞公司拥有稳定的来源。生产线采用创新的气力输送系统和专有电解技术装备,水、电等基础设施条件满足生产需要。"三废"处理符合环保要求,因此项目的建设非常必要。
四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目位于四川省乐山市峨边彝族自治县沙坪镇核桃坪工业园区内。本项目由建设厂区、边坡工程两大部分组成,实际占地面积1.90hm2,均为永久占地。建设内容包括原料车间、电解车间、金属打磨及成品车间、环保设施、配电房、高频电源循环冷却水池房、炉面板循环冷却水池房、综合办公楼、倒班房。本项目施工期间实际开挖土石方总量共计0.89万m3,回填利用总量约0.89万m3,无借方,土石方内部调运平衡,无余方,本项目未设置弃渣场。
       本项目于2021年5月开工,于2022年11月完工,项目总工期共18个月。项目总投资17999.9万元,其中土建投资2603.5万元,资金来源为建设单位自筹。
2016年,四川省冶金设计研究院编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目可行性研究报告》。2017年4月,本项目取得四川省环境保护厅《关于四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目环境影响报告书的批复》(川环审批〔2017〕107号)。2018年7月,四川省经济和信息化委员会以“川经信审批(2018) 99号”《关于四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目核准的批复》,批准了本项目的建设。
2019年2月,受四川省乐山市科百瑞新材料有限公司委托,四川省地质工程勘察院承担了本项目水土保持方案报告书的编制工作。四川省地质工程勘察院于2019年3月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案报告书(送审稿)》,报告于2019年5月17日通过四川省水利厅组织专家召开的水土保持技术审查会议评审。四川省地质工程勘察院根据评审意见补充完善,于2019年6月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案报告书(报批稿)》。2019年6月12日,四川省水利厅以“川水函[2019]721号”对本项目予以批复。
       建设单位委托主体工程监理单位(成都交大工程建设集团有限公司)将水土保持工程纳入其工作范围,主体工程监理接受委托后成立了水土保持监理工作组,并配备水土保持专业监理工程师一名,负责开展本项目水土保持工程监理工作。在开展水土保持工程监理工作过程中,依据水土保持法律法规制定了相应的规章制度,保证了水土保持工程措施的顺利实施。
       建设单位于2021年5月委托四川景溪工程设计咨询有限公司开展四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测工作。在接受委托后监测单位及时组织成立了监测小组,于2022年10月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测总结报告》。
       根据《中华人民共和国水土保持法》、《生产建设项目水土保持设施自主验收规程(试行)》(2018)、《水利部关于事中事后监管规范生产建设项目水土保持设施自主验收的通知》(水保[2017]365号)、《四川省水利厅转发水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知》(川水函[2018]887号)、《水利部关于进一步深化“放管服”改革全面加强水土保持监管的意见》(川水函[2019]160号)等有关法律法规,本项目在水土保持设施验收前须由具有生产建设项目水土保持设施验收工作相应能力和水平且具有独立法人资格的企事业单位开展水土保持设施验收报告编写工作。为此,建设单位于2021年5月委托四川兴景水利工程设计有限公司开展四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持设施竣工验收报告编写工作。接受任务后,验收报告编制单位随即按照相关法律法规及技术规程要求成立了水土保持设施验收组,依据批复的水土保持方案报告书,于2021年5月~2022年12月先后深入现场进行实地调查和访问,查阅了设计、施工、监理、监测及有关技术档案资料,在详细了解工程建设完成情况后,通过现场询问、实地量测和观察等方法进行典型和抽样调查,并多次前往现场详查,后期对工程存在对照水土保持方案、监测报告、施工总结报告等相关资料,对水土保持工程各项措施的数量、质量和外形尺寸等进行核实和统计分析,从而对水土流失防治责任范围内的水土流失现状及水土保持设施的质量与效果进行统计、整理,于2022年12月编制完成《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持设施验收报告》,并于2022年12月中旬通过了建设单位在乐山组织召开的水土保持验收会。
       根据监测提交的成果资料并经验收单位现场复核,本项目水土流失防治责任范围为1.90hm2,实际扰动面积1.90hm2,其中建筑占压、水体及硬化面积1.31hm²,水土流失面积0.59hm²,水土流失治理面积0.58hm²,其中水土保持工程措施面积0.02hm²,植物措施面积0.56hm²。水土流失治理度达到98.30%、土壤流失控制比达到1.16、渣土防护率达到99.99%、林草植被恢复率达到99.66%、植被覆盖率达到30.53%,各项防治标准均能达到并超过批复方案确定的水土流失防治目标。
根据监理结果,本项目水土流失防治措施共划分为7个单位工程、11个分部工程、28个单元工程中,单元工程全部合格,水土保持措施总体合格率100%,工程实际完成水土保持总投资200.90万元,较批复方案设计投资增加了5.17万元,增加约2.64%。
四川省乐山市科百瑞新材料有限公司于2020年8月18日向峨边彝族自治县财政局缴纳了水土保持补偿费共计2.47万元。
根据核查,验收报告编制期间,验收组走访了当地居民,调查了解工程施工期间的水土流失及其危害情况、防治情况和防治效果,完成了水土保持公众满意度调查工作。调查结果显示,被访问者对该工程对当地的经济影响和环境影响评价较好,被访者认为该工程的建设促进了当地经济发展和生活环境的改善。
       综上,验收工作组认为建设单位依法编报了工程水土保持方案报告书,完成了后续设计工作,审批手续完备;水土保持设计、工程管理、施工、监理、监测、财务等资料齐全;水土保持设施按设计要求建成,建成的水土保持设施质量总体合格,符合水土保持的要求;工程管理制度健全,较好地控制了工程建设中的水土流失;六大指标均达到批复水土保持方案报告书的要求。水土保持设施具备正常运行条件,且能持续、安全、有效运转,符合交付使用要求;水土保持设施的管理、维护措施已得到落实,可以组织水土保持竣工验收。
       验收过程中,得到了建设、施工、设计、监理(主体监理)、监测等参建单位的协助及四川省水利厅、峨边彝族自治县水务局的指导和帮助,在此一并表示衷心的感谢!


                                                                                                                                                                                                          水土保持设施验收报告特性表
验收工程名称 四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目 验收工程地点 峨边彝族自治县
验收工程性质 新建建设类 验收工程规模 年产6000吨稀土金属,项目占地19036.0m2,建筑物占地面积9592m2,项目总建筑面积18324m2,总建筑体积74592m3
流域管理机构 长江水利委员会 所属国家级/省级水土流失重点防治区 水土流失一般治理区
水土保持方案审批
部门、文号及时间
四川省水利厅,川水函[2019]721号,2019年6月12日
工 期 总工期共18个月,本项目于2021年5月开工,于2022年11月完工
防治责任范围(hm2) 水土保持方案确定的防治责任范围 1.90
实际防治责任范围 1.90
验收后防治责任范围 1.90
方案确定的设计水平年防治目标 水土流失治理度 94 防治目标实现值 水土流失治理度 98.31
表土保护率 / 水土流失治理度 /
土壤流失控制比 1.0 土壤流失控制比 1.16
渣土防护率 88 渣土防护率 99.99
林草植被恢复率 95 林草植被恢复率 99.66
林草覆盖率 23 林草覆盖率 30.53
完成的主要
水土保持措施
工程措施 建设厂区:M7.5浆砌石挡土墙374m、排水沟401m、客土回填330m3
边坡工程区:排水沟394m、挡土墙72m、护脚墙241m、格构+挂网喷播植草护坡134m、格构护坡105m
植物措施 建设厂区:种植灌木686株、撒播草籽0.26hm2
边坡工程区:种植爬山虎0.30hm2
临时措施 建设厂区:防雨布覆盖3610m2、沉沙池2座
边坡工程区:防雨布覆盖2482m2
工程质量评定  评定项目 总体质量评定 外观质量评定
工程措施 合格 合格
植物措施 合格 合格
投资 方案投资(万元) 195.73
实际投资(万元) 200.90
投资变化主要原因 ①建设工期较批复方案延长,水土保持工程措施单价整体上涨;②基本预备费实际未发生,该部分投资减少;③独立费用按照实际执行情况调整。
工程总体评价 水土保持工程建设符合国家水土保持法律法规的要求,各项工程安全可靠、质量合格,总体工程质量达到了验收标准,可以组织竣工验收,正式投入运行
方案编制单位 四川省地质工程勘察院 施工单位 四川省中循建设工程有限公司
主体工程设计单位 四川省冶金设计研究院
水土保持监测单位 四川景溪工程设计咨询有限公司 监理单位 成都交大工程建设集团有限公司
水土保持设施验收报告编制单位 四川兴景水利工程设计有限公司 建设单位 四川省乐山市科百瑞新材料有限公司
地址 成都市高新区府城大道339号 地址 乐山市峨边县沙坪镇核桃坪工业园区科百瑞新材料有限公司
联系人及电话 李通/156 0807 5343 联系人电话 朱老师/13708130827
电子邮箱 609321542@qq.com 电子邮箱



1 项目及项目区概况

1.1 项目概况

1.1.1 地理位置

四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目位于四川省乐山市峨边彝族自治县沙坪镇核桃坪工业园区内,中心点位置为东经103°16′21.59″,北纬29°14′53.09″。距离峨边县城5km,厂址北边紧邻峨边县城至核桃坪工业园的公路,位于乐山市西南部,地处大渡河畔、成昆线旁,东邻沙湾、沐川,东南接马边,南靠美姑,北抵峨嵋,交通方便。

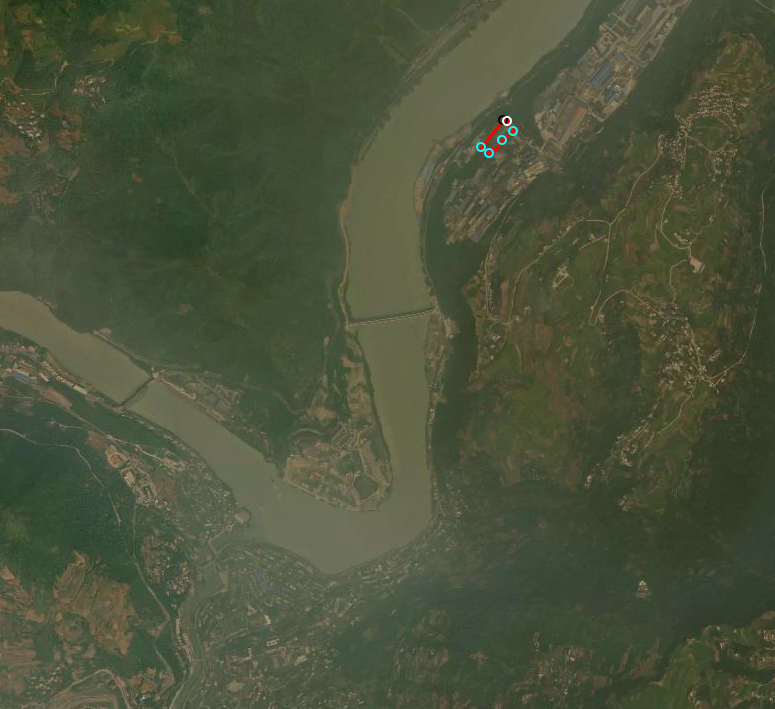

图1-1 项目地理位置

1.1.2 主要技术指标

(1) 项目名称:四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目
(2) 建设单位:四川省乐山市科百瑞新材料有限公司
(3) 建设地点:乐山市峨边县沙坪镇核桃坪工业园区
(4) 建设性质:新建,建设生产类
(5) 建设工期:本项目实际于2021年5月开工,于2022年11月完工,建设工期18个月。
(6) 建设规模:年产6000吨稀土金属磁性材料,项目占地19036.0m2,建筑物占地面积9592m2,项目总建筑面积18324m2
项目主要特性指标详见表1.1-1。
表1.1-1 项目主要特性指标表
一、项目基本情况
1 项目名称 四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目
2 建设地点 乐山市峨边彝族自治县 所在流域 金沙江流域
3 工程性质 新 建 建设类型 建设生产类
4 建设单位 四川省乐山市科百瑞新材料有限公司 投资单位 四川省乐山市科百瑞新材料有限公司
5 总投资 17999.9万元 土建投资 2603.5万元
6 建设期 项目总工期(含地方配套建设项目)共60个月,地方配套建设项目于2016年9月开工,本项目于2021年5月开工,于2021年8月完工
二、项目主要指标
项目组成 方案设计 验收阶段
建设厂区 占地(hm2 1.60 占地(hm2 1.60
边坡工程区 占地(hm2 0.30 占地(hm2 0.30
合计 占地(hm2 1.90 占地(hm2 1.90
三、土石方情况
项目组成 方案设计 验收阶段
1 开挖量 万m3 0.93 万m3 0.89
2 回填量 万m3 0.93 万m3 0.89
3 外借量 万m3 0 万m3 0
4 余方 万m3 0 万m3 0
四、技术经济指标
项目组成 单位 数量 备注
1 厂区占地面积 m2 19036
2 建构筑物占地面积 m2 9592.0
3 建筑面积 m2 18324.0
4 建筑系数 % 50.39
5 容积率   0.96
6 新修道路长度 m 287.3 位于场地内
7 道路及回车场地面积 m2 3796 位于场地内
8 新修围墙长 m 615
9 大门 1
10 绿化占地面积 m 5648

1.1.3 项目投资

本项目总投资17999.9万元,其中土建投资2603.5万元,资金来源为建设单位筹措解决。

1.1.4 项目组成及布置

1.1.4.1 项目组成

本项目由建设厂区、边坡工程两个部分组成,其中建设厂区包括原料车间、电解车间、金属打磨及成品车间、环保设施、配电房、高频电源循环冷却水池房、炉面板循环冷却水池房、综合办公楼、倒班房等建构筑物;边坡工程为场平后形成的边坡,未布置生产生活用建构筑物。
四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目项目组成见表1.1-3。
表1.1-2 项目组成表
项目组成 方案设计 工程实际 变化情况
建设厂区 占地面积约1.60hm2,主要建筑物有原料车间、电解车间、金属打磨及成品车间、环保设施、配电房、高频电源循环冷却水池房、炉面板循环冷却水池房、综合办公楼、倒班房等 占地面积约1.60hm2,主要建筑物有原料车间、电解车间、金属打磨及成品车间、环保设施、配电房、高频电源循环冷却水池房、炉面板循环冷却水池房、综合办公楼、倒班房等 无变化
边坡工程 为场平后形成的边坡,占地面积约0.30hm2 为场平后形成的边坡,占地面积约0.30hm2 无变化
1、建设厂区
为场平后形成的平台,地形平坦开阔,占地面积约1.60hm2,主要建筑物有原料车间、电解车间、金属打磨及成品车间、环保设施、配电房、高频电源循环冷却水池房、炉面板循环冷却水池房、综合办公楼、倒班房等。
表1.1-3 建筑物及构筑物综合一览表
序号 名 称 长(m) 宽(m) 高(m) 占地面积 层数 建筑面积 结构形式
1 原料车间 68 30 8 2040 m2 2 4080m2 钢结构
2 环保设施房 45 12 12 540 m2 2 1080m2
3 电解车间 68 50 8 3400 m2 2 6800m2 钢结构
4 35kv配电房 30 15 4 450m2 1 450m2 钢筋混凝土框架结构
5 金属打磨及成品车间 68 24 8 1632m2 2 3264m2 钢结构
6 高频电源循环冷却水池房 45 14 4 630m2 1 630m2 钢结构
7 炉面板循环冷却水池房 30 10 4 300 m2 1 300m2 钢结构
8 综合办公楼 32 8 8.0 256 m2 3 768m2 钢筋混凝土框架结构
9 门卫值班室 5.0 4 4.0 20.m2 1 20m2 钢结构
10 厕所 12 3 4.0 36 m2 1 36m2 钢结构
11 倒班房 36 8 13.0 288 m2 4 1152m2 钢筋混凝土框架结构
合计       9592m2   18324m2

2、边坡工程
为场平后形成的边坡,占地面积约0.30hm2,项目将对边坡进行专项支护,未布置生产生活用建构筑物。
边坡工程主要支护措施为:
1)A型重力式挡土墙,设置于东侧边坡中段上部,长57m。
2)B型重力式挡土墙,设置于边坡南段,长12m。
3)护脚挡墙,设置于格构护坡坡脚,墙长238m。
4)1:0.49坡率格构+挂网喷播植草护坡,设置于场地北东段,护坡长110m。
5)1:0.49坡率格构+挂网喷播植草护坡,设置于场地北侧边坡,护坡长20m。
6)1:0.3坡率格构护坡,设置于场地东侧边坡南段,护坡长108m。
7)截排水沟长368m,其中A型排水沟长246m,B型截排水沟长62m,C型截排水沟长60m。
8)沿护脚墙顶部设置花池,种植爬山虎,绿化面积3010 m2

1.1.4.2 项目布置

1、平面布置
(1)总体布局
科百瑞公司稀土金属深加工技术升级改造项目,年产4000吨镨钕合金,2000吨镧铈合金。
建设厂区:主要由35kv配电房、高频电源循环冷却水池-环保设施联合建筑、炉面板循环冷却水池、生产车间、原料车间、金属打磨及成品车间等建构筑物、综合办公楼、值班室、倒班房及食堂等建构筑物组成。
原料车间、金属打磨及成品车间布置在场地中部,靠近大门,便于物料运输;生产车间布置在原料车间北部;35kv配电房布置在场地东北侧,靠近负荷中心,且便于进线;高频电源循环冷却水池—环保设施联合建筑布置在生产车间北侧。
边坡工程区:主要为场地平整后形成的边坡,采取专项边坡支护工程,根据边坡结构采取不同的支护措施。
2、竖向布置
场地平整后,形成一平台和开挖边坡。平台平坦开阔,厂区建构筑物均布置于平台上。由于厂区占地面积偏小,场地平整采用连续式,竖向布置采用平坡式。为适应场地地形,厂区竖向按北高南低布置。为便于场内雨水有组织排出厂区,设计在场内主干道路旁设置排水沟,通过排水沟将雨水汇集到场外自然冲沟内。建设厂区场平标高569.1~569.3m,北高南低。
根据项目地质条件,各生产车间均采用钢结构、基础采用钢筋混凝土独立基础;辅助设施及行政福利设施均为砖混结构,其为条形基础和现浇钢筋混凝土梁、板,填土层局部采用桩基。建筑物基础埋深1~3m,基础标高567~569m。
厂区边坡采用格构+植物护坡,在保证安全的情况下,尽量节约土地,减少土地挖损。采取格构护坡,可减少边坡土石方开挖回填。

1.1.5 施工组织及工期

1.1.5.1 施工组织

1、土建施工划分
施工单位成立了项目经理部,设置了组长(施工负责人)、副组长、技术负责人及各施工员、资料员、造价员、质检员、安全员等技术人员,各成员各司其职,完成本项目。监理单位按照工程设计特性主要采取驻地监理,对各施工单位的每一工序、材料都进行了逐一核实和检查,确保工程的质量。对工程工期、质量、成本、安全和文明等进行全方位监督。
2、施工生产生活区布设情况
项目无弃渣,紧挨公路,不需新建施工便道。施工生产用地如拌合站、预制场等,设置于建设厂区内东南侧空地区域。项目驻地、职工用房,以及二次场平期间的临时工棚,设置于老厂区内硬化地面上。
3、临时堆土场
根据现场询问建设单位及施工单位,施工期间的材料堆场、临时堆土等在永久占地内依需求临时布设,未新增临时占地。

1.1.5.2 施工工期

计划工期:本项目计划2019年10月开工,2020年9月完工,计划总工期为12个月。
实际工期:本项目实际于2021年5月开工,于2022年11月底全部完工,实际工期为18个月。

1.1.6 土石方情况

本项目施工过程中利用原地形最大程度减少土石方开挖量,经查阅相关资料及现场调查,本项目实际土石方开挖量0.89万m3(自然方,下同),回填总量0.89万m3,无借方,土石方内部调运平衡,无余方。
本项目无弃渣产生,不单独设置弃渣场。
土石方平衡情况详见表1.1-4。
表1.1-4 土石方工程平衡表(自然方)  单位:万m3
项目分区 占地面积(hm2 挖方 调入 填方 调出 弃方
建设厂区 1.60 0.04 0.84 0.88 0
边坡工程 0.30 0.85 0.01 0.84 0
合计 1.90 0.89 0.84 0.89 0.84 0


1.1.7 征占地情况

批复水土保持方案项目总用地面积为1.90hm2,全部为永久占地。占地类型为城镇建设用地。
根据监测结果结合施工、监理及设计资料,项目实际占地总面积共计1.90hm2,全部为永久性占地,占地类型为城镇建设用地。
本项目验收阶段占地面积较批复方案未发生变化。
验收阶段占地对比情况见表1.1-5。
表1.1-5 项目占地面积对比表    单位:hm2
项目组成 水保方案 验收阶段 占地性质
建设厂区 1.60 1.60 永久占地
边坡工程 0.30 0.30 永久占地
合 计 1.90 1.90

1.1.8 移民安置与专项设施改(迁)建

因此本项目不涉及居民建筑拆迁(移民)安置及水土保持专项设施改(迁)建。

1.2 项目区概

1.2.1 自然概况

1.2.1.1 地形地貌

峨边县地处青藏高原向四川盆地和云贵高原之间的过渡地带,属横断山脉东侧。在一系列南北向褶皱和深大断裂的控制下,山川走向均呈南北纵向伸展,岭谷相间,平行排列,成为县境内地貌的显著特色,境内四周高山环绕,山峦重叠沟壑纵横。东及东南有海拔3000~3500m以上的大花埂、药子山,南有4000m以上的大凉山及小相岭,北和西北有3000~4000m的邛崃山、大相岭,中部大渡河横穿县境,切割急剧加深,谷壁陡峭,形成狭窄的山地河谷地带。境内最高为南部马鞍山峰,海拔4288m;东北五渡镇的大沙坝,最低海拔502m,相对高差3786m。境内地貌形态为高山低洼河谷类型,全县形状如一弯新月,按切割程度不等,地貌分为高山、中山、低山三个类型。
项目区位于四川盆地与川西高原的过渡地带的小凉山区,群山耸峙、山峦叠嶂,为典型的山地地貌。建设场地为一斜坡开挖平场后形成的平台,征地前已由工业园区规划统一进行场地平整,平台高程在566.12~569.39m,高差3.27m,场地较为平坦开阔。


场地呈北东走向,北东向长约241m,北西向宽50~78m。场地东侧和北侧在场地平整时形成开挖边坡,坡高8~11m,长238m,坡度45°左右。场地后方为缓斜坡,坡度约15°,植被良好。
南侧有一自然冲沟自东向西通过,冲沟接入场地内的地下涵洞通过。涵洞由工业园区规划统一进行场地平整时修建,按50年设计标准修建,涵洞断面宽2.5m,高2.0m,混凝土结构。调查期冲沟沟宽约0.5~1.2m,水深0.2~0.3m,水流自东往西平缓流动,通过涵洞流经该场地。场地内及其周边无其它河流及鱼塘等地表水分布。涵洞设计洪峰流量4.28m3/s,过流能力14.05 m3/s,远大于洪峰流量。

1.1.1.1 地质

1、地层岩性
项目区上覆第四系残坡积层(Q4el+dl)、人工填土(Q4ml),其下为寒武系中-上统的硅质灰岩。现将地层从上到下分别描述如下:
1)第四系全新统人工填土(Q4ml
为杂填土,分布于场地平台,厚度0.5-2m,为灰、灰黑色块石土,为边坡开挖人工回填,块石粒径一般20-45cm,棱角状,成份主要为硅质灰岩,少量粘粒及碎石充填,堆积呈架空结构,空隙分布不均。
2)第四系全新统残坡积层(Q4el+dl
为含碎石粉土,分布于边坡上方缓坡处,厚度0.5-0.8m,结构松散,稍湿,由粉砂及粘粒组成,顶部为耕植土。
3)寒武系中上统二道水组(Є2-3e)
硅质灰岩:灰色薄层石英硅质灰岩,较破碎、岩芯呈碎块状,取芯不完整,漏水严重,并易垮孔,其开挖边坡露头裂隙发育,岩层破碎。岩层层面产状117°∠75°,层厚一般10-30cm,节理产状①15°∠45°,间距0.5-1m;②326°∠32°,间距0.5-1m,不连续。岩层面和节理裂隙使岩层形成碎块石状。
2、地质构造
项目区构造上属扬子准地台(Ⅰ级)上扬子台拗(Ⅱ级)北缘之峨眉山断拱(Ⅲ级)与凉山褶皱束(Ⅲ级)交汇地区,断层、褶皱发育。由于多期构造运动影响,地质构造叠加、复合、相互干涉的现象比较普遍,地质构造复杂。
3、地震
据《建筑抗震设计规范》(GB50011-2010),场地类型为Ⅰ1类,抗震设防烈度为7度,设计基本地震加速度为0.10g,设计地震分组为第二组,设计特征周期0.30s,适宜建筑。据《建筑抗震设计规范》(GB50011-2010)及钻探成果,场地内未见可液化土(粉土、砂土)分布。

1.1.1.2 气象

峨边县属中亚热带湿润季风气候,气候温和,雨量较多,日照较长,四季分明,春迟,秋绵雨,冬长。因境内地形复杂,山上山下气候悬殊。热量较丰富,但日照时数偏少,雨量较充沛,但冬春干旱、夏秋雨多,时空分布极为不均。
峨边县多年年平均气温16.7℃,历年最高、最低气温分别为37.6℃和-3.4℃,多年平均降雨量803.9mm,历年最大日降雨量172.2mm,相对湿度77%,平均风速1.9m/s,历年最大风速13.3m/s,发生在10月,相应风向为ENE。受气候类型影响,区内雨量年内分配极不均匀,降雨量集中在汛期5~9月,约占年降水量的78.1%。

1.1.1.3 水文

县境全属长江流域,树枝状水系密集发育,流域面积在100km2以上的河流共8条,除大渡河及其最大支流官料河外,还有西河、长滩河、茨竹河、白沙河、杨河、治岩河等。流量受季节及气候影响极大,一般在1~3月最枯,5~9月为洪水期,枯丰流量差异十分明显,变幅一般达10倍以上,微细沟溪枯丰流量变幅甚至可达100倍。
在该场地南侧,有一条冲沟,沟宽约0.5~1.2m,水深0.2~0.3m,水流自东往西平缓流动,通过涵洞流经该场地。场地内及其周边无其它河流及鱼塘等地表水分布。
根据勘察钻孔资料,场地地下水仅发现于靠近地表冲沟的钻孔内,钻孔稳定水位3米。该地下水接受地表冲沟补给。其余钻孔未见地下水。

1.1.1.4 土壤

根据峨边县土壤普查资料及土壤分类原则,土壤划分为十个土类,十八个亚类,二十五个土属,四十六个土种,二十个变种。由于地理位置和复杂的地形地貌以及气候垂直变化的影响,各类土壤也具有明显的区域性分布规律。低山河谷区分布有水稻土、潮土、黄土、紫色土和石灰(岸)土等,有机质积累较多,为主要耕作土类。海拔1500~2250m地带分布黄棕壤土,是山地基带土壤向上演变的第一个垂直带土壤。海拔2250~2900m地带分布有暗棕壤土,是山地土壤向上演变的第二个垂直带土壤。海拔2900~3500m地带分布有灰化土,是山地土壤向上演变的第三个垂直带土壤。海拔3500m以上地带分布有亚高山灌丛草甸土。
项目区分布土壤类型为紫色土和黄棕壤土。建设场地内基岩出露,无土壤分布,场地一侧边坡上方缓坡分布紫色土和黄棕壤土,厚度30cm左右,其下为碎块石土。

1.1.1.5 植被

峨边县森林植被因地势的差异,呈垂直带状分布,自下而上为:常绿阔叶林—针阔混交林—阴阳针叶林。常绿阔叶林分布于海拔2000m以下的地区,因地貌差异,又可分为低山与中山常绿阔叶林带。其中低山常绿阔叶林分布于海拔1300m以下地区,受人为活动影响,多为次生林,组成树种有大叶楠、润楠、香樟、木姜子、杉木等;中山常绿阔叶林分布于海拔1300~2000m地段,组成树种有丝粟、石栎、青岗、木荷、槭树、珙桐、亮叶桦、连香树、香桦、水青树、花楸等。针阔混交林主要分布于海拔2000~3600m地带,天然组成树种有铁杉、油麦吊杉、槭树、石栎等,人工更新树种主要有油麦吊杉、峨眉冷杉等。阴暗针叶林分布于2400~3600m之间,组成树种为单一峨眉冷杉,在海拔3000m以下有油麦吊杉和铁杉混生。峨边是川南生态建设重点县,森林覆盖率达76.11%。
项目区位于工业园区,场地已平整,仅场地后方斜坡有植被覆盖,植被覆盖率约24.6%。

1.1.1 水土流失及防治情况

1.1.1.1 项目区水土流失情况

1、项目区水土流失类型
根据《水利部办公厅关于印发(全国水土保持规划国家级水土流失重点预防区和重点治理区复核划分成果)的通知》(办水保[2013]188号)、《四川省水利厅关于印发(四川省省级水土流失重点预防区和重点治理区划分成果)的通知》(川水函[2017]482号),工程所在地峨边彝族自治县不属于国家级水土流失重点预防治理区。依据《生产建设项目水土流失防治标准》(GB50434-2018)的规定以及结合批复方案,本项目水土保持防治标准等级执行西南紫色土区二级防治标准。
项目区位于峨边彝族自治县,项目占地类型主要为城镇建设用地,峨边彝族自治县水土流失类型主要为水力侵蚀。
2、工程区水土流失强度
项目所在地峨边彝族自治县在《全国水土保持区划(试行)》中三级区属于西南紫色土区的“Ⅵ-3-3zw龙门山峨眉山山地减灾生态维护区”,结合项目区地形图分析,并经现场踏勘调查项目区土地利用类型、面积、地形坡度和植被覆盖率等,同时结合项目区地貌、土壤和气候特征,依据《土壤侵蚀分类分级标准》(SL190-2007)推求各工程单元不同土地利用类型下的侵蚀强度,参考当地相关水保资料最终确定项目区各个工程单元各种土地利用类型下的土壤侵蚀模数背景值。项目区总体上属轻度流失区,平均侵蚀模数为1710.53t/km2·a。
经过调查分析,本项目水土流失重点时段为施工期,因工程建设带来的地面扰动、植被破坏、堆土等产生的新增水土流失主要集中在施工期,此时开挖工作量为最大,相对水土保持措施如排水、绿化暂未全部实施,故流失量最大。经过工程试运行期,水土保持措施逐步产生效益,相应水土流失量减少,整个工程水土流失量基本得到控制,整个项目区土壤侵蚀强度降低到允许值范围内。
3、项目区容许土壤流失量
项目区土壤侵蚀类型以水力侵蚀为主,按侵蚀类型区划分属于西南土石山区,其土壤容许流失量为500t/km2•a。

1.1.1.2 水土流失影响

1、对工程本身的影响
工程建设过程中对裸露开挖面、开挖边坡、回填边坡,临时堆土的堆放等做了临时遮盖和挡护并没有对主体营运安全造成不利影响。
2、对周边环境的影响
由于工程建设过程中破坏原地貌,损坏原有地表植被,开挖建设活动使施工期地表大面积裸露,工程结束后进行了绿化恢复,并不会对周边环境造成较大的影响。
3、对土地生产力的影响
工程建设前表土无可剥离条件,后期工程结束后外购土进行了回覆,所以对土地生产力的影响较小。
4、土壤流失量增加
工程建设过程中对土石方的开挖、搬运、回填,损坏了一定数量的植被,改变了原地貌形态,使这一部分地区的土壤侵蚀程度加剧,从而增加了土壤的流失量。


2 水土保持方案和设计情况

2.1 主体工程设计

2016年,四川省冶金设计研究院编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目可行性研究报告》。
2017年4月,本项目取得四川省环境保护厅《关于四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目环境影响报告书的批复》(川环审批〔2017〕107号)。
2018年7月,四川省经济和信息化委员会以“川经信审批(2018) 99号”《关于四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目核准的批复》,批准了本项目的建设。

2.2 水土保持方案

2019年2月,受四川省乐山市科百瑞新材料有限公司委托,四川省地质工程勘察院承担了本项目水土保持方案报告书的编制工作。接委托书后,四川省地质工程勘察院的编制人员经过现场踏勘,编制,于2019年3月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案报告书(送审稿)》。2019年5月17日,四川省水利厅组织专家召开了本项目水土保持技术审查会议,报告通过评审。四川省地质工程勘察院根据评审意见补充完善,于2019年6月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案报告书(报批稿)》。
2019年6月12日,四川省水利厅以“川水函[2019]721号”予以批复。

2.3 水土保持方案变更

2.3.1 水土保持方案重大变更

根据《水利部生产建设项目水土保持方案变更管理规定(试行)》的通知(办水保〔2016〕65号)和四川省水利厅关于印发四川省生产建设项目水土保持措施变更管理办法(试行)的通知》(川水函〔2015〕1561号文),本项目验收阶段与批复方案设计的水土保持措施无重大变更,其对比分析详见表2.3-1所示。


表2.3-1  方案变更条件对照表
序号 《水利部生产建设项目水土保持方案变更管理规定(试行)》(办水保〔2016〕65号)相关规定 项目实际情况 变化是否达到变更报批条件
(一) 第三条:水土保持方案经批准后,生产建设项目地点、规模发生重大变化,有下列情形之一的,生产建设单位应当补充或者修改水土保持方案,报水利部审批
1 涉及国家级和省级水土流失重点预防区或者重点治理区的 相关区域与批复的方案一致 未达到
2 水土流失防治责任范围增加30%以上的 实际防治责任范围不变 未达到
3 开挖填筑土石方总量增加30%以上的 批复方案挖填方总量1.86万m3,实际挖填方总量1.78万m3,减少0.08万m3 未达到
4 线型工程山区、丘陵区部分横向位移超过300米的长度累计达到该部分线路长度的20%以上的 本项目不涉及 未达到
5 施工道路或者伴行道路等长度增加20%以上的 本项目不涉及 未达到
6 桥梁改路堤或者隧道改路堑累计长度20公里以上 本项目不涉及 未达到
(二) 第四条:水土保持方案实施过程中,水土保持措施发生下列重大变更之一的,生产建设单位应当补充或者修改水土保持方案,报水利部审批
1 表土剥离量减少30%以上的 本项目无可剥离条件 未达到
2 植物措施面积减少30%以上的 植物措施面积较方案不变 未达到
3 水土保持重要单位工程措施体系发生变化,可能导致水土保持功能显著降低或丧失的 经验收组现场核查情况,水土保持措施体系较为完善,不存在可能导致水土保持功能显著降低或丧失的变化 未达到
(三) 第五条:在水土保持方案确定的废弃砂、石、土、矸石、尾矿、废渣等专门存放地(以下简称“弃渣场”)外新设弃渣场的,或者需要提高弃渣场堆渣量达到20%以上的,生产建设单位应当编制水土保持方案(弃渣场补充)报告书,报水利部审批 本项目实际土石方挖填平衡,无弃方,未设置渣场 未达到

序号 关于印发四川省生产建设项目水土保持措施变更管理办法(试行)的通知》(川水函〔2015〕1561号文) 项目实际情况 变化是否达到变更报批条件
(一) 弃渣量10万m3(含)以上的弃渣场位置变化的;弃渣量10万m3(含)以上的弃渣场弃渣增加50%(含)以上的;弃渣场数量增加超过20% 本项目实际土石方挖填平衡,无弃方,未设置渣场 未达到
(二) 取土(料)量在5万m3(含)以上的取土(料)场位置发生变更的 本工程不涉及料场 未达到
(三) 挡防、排水等主要工程措施减少量30%以上的 本工程排水等主要工程措施与方案一致 未达到
(四) 原批复植物措施面积10公顷(含)以上的,且总面积减少超过30%(含)的 措施面积不变 未达到

2.4 水土保持方案设计情况

根据批复的水保方案,本项目水土流失防治分区分为项目厂区和边坡工程共2个一级防治分区,各分区防治措施设计如下:

2.4.1 项目厂区

1、工程措施
(1)挡土墙
新建D型M7.5浆砌石挡土墙长370m,布置于场地平台区边缘的填方区,主要位于邻近公路内侧及南东侧。
(2)排水沟
新建A型排水沟长390m,布置于场地平台区边缘,分段布置,接入道路边沟和冲沟。
2、植物措施
(1)种植灌木
种植灌木660株。
(2)撒播草籽
撒播草籽0.26hm2
3、临时措施
对建设期基坑、场平形成的裸露地表遮盖防雨布3000m2,在主排水沟末端修建临时沉砂池共2个,工程后期回填并恢复为排水沟。

2.4.2 边坡工程区

1、工程措施
A型挡土墙长57m;B型挡土墙长12m;护脚墙长238m;
格构+挂网喷播植草护坡长130m;格构护坡长108m;
A型排水沟长246m;B型截排水沟长62m;C型截排水沟长60m。
2、植物措施
主体已有设计:边坡种植爬山虎绿化,面积为0.30hm2
3、临时措施
边坡清理后裸露地表遮盖防雨布2000m2

2.5 水土保持后续设计

本项目水土保持措施后续设计已全部纳入主体设计,并同主体工程一起进行审查、审批。后续根据批复水土保持方案对挡墙、排水等进一步进行优化设计,基本满足水土保持要求。
根据现场调研情况,基本满足水土保持要求,目前各项措施运行良好,满足水土保持要求。

3 水土保持方案实施情况

3.1 水土流失防治责任范围

3.1.1 批复方案的水土流失防治责任范围

根据批复方案,本工程水土流失防治责任范围主要为项目区占地范围内,共计1.90hm2,均为项目建设区。
批复方案的水土流失防治责任范围详见表3.1-1所示。
表3.1-1 方案设计的水土流失防治责任范围     单位:hm2
项目组成 建设区面积 防治责任范围面积 防治范围
建设厂区 1.60 1.60 场平后形成的平台
边坡工程区 0.30 0.30 场平后形成的边坡
合计 1.90 1.90

3.1.2 实际水土流失防治责任范围

根据相关批复、竣工资料及监理、监测成果并通过现场核实,工程实际防治责任范围1.90hm2,全部为项目建设区范围。本项目实际水土流失防治责任范围详见表3.1-2。
表3.1-2 实际水土流失防治责任范围情况表 单位:hm2
项目组成 建设区面积 防治责任范围面积 防治范围
建设厂区 1.60 1.60 场平后形成的平台
边坡工程区 0.30 0.30 场平后形成的边坡
合计 1.90 1.90

3.1.3 验收后的水土流失防治责任范围

验收后的水土流失防治责任范围为工程永久占地区面积,包括主体工程、道路工程、排洪工程、辅助设施永久占地部分及工程管理区等。
验收后的水土流失防治责任范围详见表3.1-3。
表3.1-3  验收后水土流失防治责任范围情况表  单位:hm2
项目组成 建设区面积 防治责任范围面积 备注
建设厂区 1.60 1.60 施工便道位于该区占地范围
边坡工程区 0.30 0.30 场平后形成的边坡
合计 1.90 1.90


3.1.4 水土流失防治责任范围变化情况

本项目实际扰动范围1.90hm2,较批复方案未发生变化。
各阶段水土流失防治责任范围变化对比表见3.1-4。
表3.1-4 各阶段水土流失防治责任范围对比表 单位:hm2
防治责任范围 批复方案 验收阶段 验收后 变化量(验收阶段较批复方案) 变化原因
建设厂区 1.60 1.60 1.60 0 无变化
边坡工程区 0.30 0.30 0.30 0 无变化
共计 1.90 1.90 1.90 0

3.2 弃渣场设置

根据批复方案、施工资料及现场复核,本项目实际挖方共计0.89万m3,填方共计0.89万m3,达到了土石方挖填平衡,无弃渣产生,故本项目未设置弃渣场。

3.3 取土场设置

本项目所用砂石就近在有开采许可证的采砂场购买,未设置取土场。

3.4 水土保持措施总体布局

3.4.1 水土保持措施总体布局

项目建设过程中,按照批复的《水保方案》内容,水土保持措施以防治新的人为水土流失、改善区域生态环境为主要目标,按照分区防治的要求,实施综合治理。经查阅设计、施工档案及相关验收资料,并进行了实地调查,认为本项目水土流失防治措施总体布局符合工程建设特点。针对分区水土流失防治的需要,采取了工程措施、植物措施和临时措施相结合的方式防治水土流失,水土保持措施布局见表3.4-1。
表3.4-1 水土保持措施布局
防治分区 措施类型 批复方案 验收阶段 备注
建设厂区 工程措施 挡土墙、排水沟、客土覆盖 挡土墙、排水沟、客土覆盖 按批复方案要求设计施工,整体措施布局合理
植物措施 灌草绿化 灌草绿化
临时措施 防雨布、沉砂池 防雨布、沉砂池
边坡工程区 工程措施 挡土墙、格构护坡、截排水沟 挡土墙、格构护坡、截排水沟 按批复方案要求设计施工,整体措施布局合理
植物措施 爬山虎绿化 爬山虎绿化
临时措施 防雨布 防雨布
综上所述,项目在建设过程中按照分区防治、因地制宜、因害设防、对位配置的原则,采取工程措施、植物措施和临时措施相结合进行水土保持措施布局。建设单位充分考虑到项目区自然环境,优化了施工工艺,有效的控制了因工程施工造成的新增水土流失,合理保护和充分利用土地资源。各项措施针对性较强,基本达到了保护水土资源、控制工程建设人为水土流失的目的,水土保持措施布局较为合理。

3.5 水土保持设施完成情况

为了做好本项目水土保持工程的建设工作,四川省乐山市科百瑞新材料有限公司将水土保持工程的施工、施工材料采购和供应等纳入了主体工程管理程序中。在依法实施招标、评标工作的基础上,选择具有相应资质的监理单位、施工队伍及材料供应商。工程监理单位是具有丰富监理经验、监理业绩优良、监理信誉良好的专业咨询机构。施工单位亦是具有相应资质、技术过硬、信誉良好、实力雄厚的大中型企业,自身的质量保证体系较为完善。

3.5.1 资料核查

本项目水土保持设施验收时核查了以下资料:可研报告审查意见及批复文件、水土保持方案报告书及批复文件、征占地文件、水土保持监测总结报告、工程验收相关资料、工程管理资料、其他电子文件、照片、影像资料等。

3.5.2 现场实地核查

在资料整理分析的基础上对各防治区进行了实地调查、测量、核实实施的水土保持设施。

3.5.3 水土保持工程措施完成情况

水土保持工程措施实施范围包括建设厂区及边坡工程区,实际施工进度基本与主体工程建设进度同步分阶段实施,四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目于2021年5月开工,于2022年11月完工。经查阅及核实现场施工记录、资料、现场状况等,水土保持工程措施于施工期间完成,总体进度满足主体工程和水土保持要求。

3.5.3.1 实施进度及完成工程量

1、建设厂区
通过查阅施工过程、监理相关资料及结合现场情况,建设厂区水土保持工程措施主要挡土墙、排水沟、表土覆盖。经调查,建设厂区工程措施于2021年7月实施,2022年9月基本完成实施,共完成M7.5浆砌石挡土墙374m、C20砼排水沟401m、外购客土回填330m3
建设厂区水土保持工程措施实施情况对比见表3.5-1。
表3.5-1 建设厂区水土保持工程措施实施情况及工程量对比表
防治分区 具体措施 单位 批复方案工程量 实际完成工程量 变化量
建设厂区 M7.5浆砌石挡土墙 m 370 374 4
排水沟 m 390 401 11
客土回填 m3 324 330 6
2、边坡工程区
通过查阅监理、监测、设计、施工、竣工等资料并结合调查分析,边坡工程区的水土保持工程措施主要为A型挡土墙、B型挡土墙、护脚墙、格构+挂网喷播植草护坡、格构护坡、A型排水沟、B型截排水沟、C型截排水沟。经调查,边坡工程区的工程措施于2021年6月实施,2022年9月基本完成实施,共完成表土剥离720m3、排水沟280m、雨水管网260m,工程量完成情况见表3.5-2。
表3.5-2 边坡工程区水土保持工程措施实施情况及工程量对比表
防治分区 具体措施 单位 批复方案工程量 实际完成工程量 变化量
边坡工程区 A型挡土墙 m 57 60 3
B型挡土墙 m 12 12 0
护脚墙 m 238 241 3
格构+挂网喷播植草护坡 m 130 134 4
格构护坡 m 108 105 -3
A型排水沟 m 246 252 6
B型截排水沟 m 62 74 12
C型截排水沟 m 60 68 8

3.5.3.2 水土保持工程措施实施进度

本项目于2021年5月开工,于2022年11月完工。经查阅及核实现场施工记录、资料、现场状况等,建设厂区水土保持工程措施于2021年7月实施,于2022年9月基本完成;边坡工程区水土保持工程措施于2021年6月实施,于2022年9月完成。
各项水土保措施均于施工期间完成(详情见下表),总体基本进度满足主体工程和水土保持“三同时”要求。


表3.5-3  项目水土保持工程措施实施进度
防治分区 水土保持措施名称 单位 实际完成量 实施时间
建设厂区 M7.5浆砌石挡土墙 m 374 2021.5-2022.6
排水沟 m 401 2021.11-2022.5
客土回填 m3 330 2022.8-2022.9
边坡工程区 A型挡土墙 m 60 2021.7-2021.11
B型挡土墙 m 12 2021.9-2022.2
护脚墙 m 241 2021.5-2022.4
格构+挂网喷播植草护坡 m 134 2022.2-2022.6
格构护坡 m 105 2022.2-2022.6
A型排水沟 m 252 2021.12-2022.7
B型截排水沟 m 74 2021.12-2022.7.
C型截排水沟 m 68 2021.12-2022.7

3.5.3.3 工程实际完成和设计的水土保持工程措施量变化情况

根据本项目批复水土保持方案以及结合工程现场实际情况,对已完成的水土保持措施工程量进行统计,工程实际完成水土保持工程措施类型较水土保持方案无变化,实际完成的工程量根据项目实际情况进行调整。
实际完成和批复方案的水土保持工程措施量对比表3.5-4。
表3.5-4 实际完成和批复方案的水土保持工程措施工程量对比
防治分区 措施名称 单位 设计工程量 实际完成量 变化率 原因
建设厂区 M7.5浆砌石挡土墙 m 370 374 4 根据实际情况布设
排水沟 m 390 401 11
客土回填 m3 324 330 6
边坡工程区 A型挡土墙 m 57 60 3 均为主体设计措施,实际工程量基本未发生变化.
B型挡土墙 m 12 12 0
护脚墙 m 238 241 3
格构+挂网喷播植草护坡 m 130 134 4
格构护坡 m 108 105 -3
A型排水沟 m 246 252 6
B型截排水沟 m 62 74 12
C型截排水沟 m 60 68 8


3.5.4 水土保持植物措施完成情况

3.5.4.1 水土保持植物措施实施情况及工程量

1、建设厂区
通过查阅监理、监测、设计、施工、竣工等资料并结合现场分析,该区绿化措施主要以灌草绿化为主。经统计,完成灌木686株、撒播草籽0.26hm2。`
植物措施完成情况见表3.5-5。
表3.5-5 建设厂区水土保持植物措施实施情况及工程量
防治分区 具体措施 单位 方案设计工程量 实际完成工程量 变化量
建设厂区 灌木种植 660 686 26
撒播草籽 hm2 0.26 0.26 0
2、边坡工程区
通过查阅监理、监测、设计、施工、竣工等资料并结合调查分析,边坡工程区的水土保持植物措施主要为边坡种植爬山虎绿化。经统计,共完边坡绿化0.30hm2,工程量完成情况见表3.5-6。
表3.5-6 边坡工程区水土保持植物措施实施情况及工程量对比表
防治分区 具体措施 单位 批复方案工程量 实际完成工程量 变化量
边坡工程区 边坡绿化 hm2 0.30 0.30 0

3.5.4.2 水土保持植物措施实施进度

本项目水土保持植物措施于2022年8月开工,2022年11月完成,经查阅及核实现场施工记录、资料、现场状况等,水土保持植物程措施于工程施工期间完成(详情见下表),总体进度基本满足主体工程和水土保持要求。
表3.5-7 项目水土保持植物措施实施进度
防治分区 具体措施 单位 实际完成数量 实施时间
建设厂区 灌木种植 686 2022.9-2022.11
撒播草籽 hm2 0.26 2022.9-2022.11
边坡工程区 边坡绿化 hm2 0.30 2022.8-2022.10

3.5.4.3 工程实际完成和批复方案的水土保持植物措施量变化情况

根据现场情况及水保方案的设计情况,结合现场调查情况,工程实际完成水土保持植物措施类型基本一致,工程量根据实际情况进行调整。
实际完成和批复方案的水土保持植物措施量对比详见下表。
表3.5-8 项目水土保持植物措施变化情况
防治分区 具体措施 单位  方案设计 实际完成 变化情况 变化原因
建设厂区 灌木种植 660 686 26 主体设计,基本无变化
撒播草籽 hm2 0.26 0.26 0
边坡工程区 边坡绿化 hm2 0.30 0.30 0 主体设计

3.5.5 水土保持临时措施完成情况

现阶段临时措施已全部拆除,技术人员通过查阅的工程施工过程资料、批复水土保持方案、监理资料等相关资料确认,建设单位在施工过程中按照方案设计要求实施了临时挡护,实施临时措施结合现场实际情况结合方案报告书要求进行了优化调整,建设单位临时措施实施进度根据主体工程施工进度相继实施完成了临时措施,总体进度满足主体工程和水土保持要求。
表3.5-9 实际完成和批复方案的水土保持临时措施对比情况
防治分区 水土保持措施名称 单位 方案设计 实际完成 变化量 变化原因
建设厂区 遮盖防雨布 m2 3000 3610 610 根据实际情况调整工程量
临时沉砂池 2 2 2
边坡工程区 遮盖防雨布 m2 2000 2482 482

3.6 水土保持投资完成情况

3.6.1 批复水土保持方案投资

2019年6月12日,四川省水利厅以川水函[2019]721号对《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案报告书》进行了批复,批复的水土保持投资如下:
该工程水土保持总投资为195.73万元,其中主体工程中具有水土保持功能投资为109.68万元,新增水土保持投资为86.06万元。水土保持投资中,工程措施154.73万元,植物措施投资2.33万元,临时防护措施投资3.56万元,水土保持监测费1.98万元,独立费用25.29万元(建设管理费1.07万元、水土保持监理费3.39万元、科研勘测设计费7万元、验收技术评估费13.22、技术咨询费0.66);基本预备费4.73元,水土保持补偿费2.47万元。

3.6.2 工程实际完成投资

根据验收结合施工监理资料统计工程量,四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目实际水土保持总投资为200.90万元,其中工程措施投资164.06万元,植物措施投资3.03万元,水土保持监测投资1.60万元,施工辅助措施投资3.38万元,独立费用为26.36万元,水土保持补偿费共计2.47万元。


表3.6-1 实际完成投资与批复方案对比情况
序号 工程或费用名称 单位 批复方案 实际完成 变化情况 变化原因
工程量 单价 投资(万元) 工程量 单价(元) 投资(万元) 工程量 投资(万元) 投资变化率(%)
第一部分  工程措施       154.73     164.06   9.32 6.03
建设厂区       45.68     49.90   4.22 9.25 工程量根据实际调整,单价调整
1 M7.5浆砌石挡土墙 m 370 946.22 35.01 374 1024.2 38.31 4 3.30 9.41
2 排水沟 m 390 162.31 6.33 401 165 6.62 11 0.29 4.53
3 客土覆盖 m3 324 133.95 4.34 330 151 4.98 6 0.64 14.82
边坡工程区       109.05     114.15   5.10 4.68 工程量根据实际调整,单价调整
1 A型重力式挡土墙 m 57 2946.59 16.80 60 3051.41 18.31 3 1.51 9.01
2 B型重力式挡土墙 m 12 1533.9 1.84 12 1544.4 1.85 0 0.01 0.68
3 护脚脚墙 m 238 604.41 14.38 241 651 15.69 3 1.30 9.07
4 1:0.49格构护坡 m 110 3743.23 41.18 114 3784 43.14 4 1.96 4.77
5 1:0.49格构护坡(北侧) m 20 2074.57 4.15 20 2079.7 4.16 0 0.01 0.25
6 1:0.3格构护坡(南段) m 108 2031.24 21.94 105 2044.4 21.47 -3 -0.47 -2.15
7 截排水沟工程 m 368 238.32 8.77 394 242.1 9.54 26 0.77 8.76
第二部分  植物措施       2.89     3.03   0.14 4.74 单价变化
建设厂区       2.27     2.44   0.17 7.33
1 栽植灌木 660 34.79 2.23 686 35 2.40 26 0.17 7.67
2 播撒草籽 hm2 0.26 1414.73 0.04 0.26 1364 0.04   0.00 -11.34
边坡工程区       0.62     0.60   -0.03 -4.67
1 种植爬山虎 hm2 0.3 20826.67 0.62 0.3 19854.6 0.60   -0.03 -4.67
第三部分  监测措施       1.98     1.6   -0.38 -19.19 根据实际计列
1 定点监测       1.6     1.2   -0.40 -25.00
2 巡查监测       0.38     0.4   0.02 5.26
第四部分  临时措施       3.56     3.38   -0.18 -5.06
建设厂区       2.15     2.02   -0.13 -6.14 根据实际调整工程量
1 临时沉砂池 2 137.00 0.03 2 150 0.03   0.00 9.49
2 铺防雨布 m2 3000 7.07 2.12 3610 5.5 1.99 610 -0.13 -6.34
边坡工程区       1.41     1.37   -0.05 -3.41
1 铺防雨布 m2 2000 7.07 1.41 2482 5.5 1.37 482 -0.05 -3.41
第五部分  独立费用       25.30     26.36   1.06 4.17
1 建设管理费       1.08     1.1   0.02 2.12 根据实际计列
2 科研勘测设计费       7.00     7     0.00
3 工程建设监理费       3.34     9.4   6.06 181.51
4 竣工验收技术评估费       13.23     8.2   -5.03 -38.00
5 经济技术咨询费       0.66     0.66   0.00 -0.20
第一至五部分合计       188.47     198.43   9.96 5.28
基本预备费       4.73     0   -4.73 -100.00 未发生
价差预备费       0.00
水土保持补偿费       2.47     2.47   0.00 0.00
水土保持总投资       195.73     200.90   5.17 2.64

1.1.1 投资变化原因分析

工程实际完成水土保持总投资200.90万元,较方案设计投资增加了5.17万元,增加2.64%。水土保持投资主要变化原因如下:
(1)工程措施投资变化原因
根据现场调查以及查阅施工期间的资料,水土保持工程措施单价微上涨。
1)建设厂区
建设厂区在具体施工过程中针对场内边坡提高了防护等级,挡土墙工程量相应增加,措施单价较批复方案有上涨,该部分共增加投资4.22万元,增加9.25%。
2)边坡工程区
边坡工程区截排水工程量相应增加,对应投资增加。该分区综合水土保持工程措施投资增加5.10万元,增加4.68%。
本项目部分工程措施完工时间较批复方案计划时间晚,相应的工程单价较批复方案有所变化,因此综合工程措施投资较批复方案增加9.32万元,增加6.03%;
(2)植物措施投资变化及原因分析
实际施工过程中根据工程具体情况在原方案设计的基础上进行了优化调整。
1)建设厂区
建设厂区植物措施工程量基本未发生变化,单价较方案增加,该部分综合投资增加0.17万元,增加7.33%。
2)边坡工程区
边坡工程的植物措施工程量根据实际情况进行计列,该部分综合投资减少0.03万元,减少4.67%。
本项目综合植物措施投资增加了0.14万元,增加4.74%。
(3)临时措施投资变化及原因分析
方案设计的临时措施主要为遮盖、排水沉沙措施,项目实际施工过程中根据现场情况对工程量进行调整。本项目综合临时措施投资减少0.18万元,减少5.06%。
(4)独立费用
在实际合同执行过程中进行了调整,监理费用等增加,综合独立费用增加了4.17万元。
(5)水土保持补偿费
四川省乐山市科百瑞新材料有限公司于2020年8月18日向峨边彝族自治县财政局缴纳了水土保持补偿费共计24752元,见附件-水土保持补偿费缴纳凭证。


2 水土保持工程质量

2.1 质量管理体系

水土保持工程的质量不仅仅影响到防治责任范围内及周边地区生态环境的保护和改善,而且直接关系到主体工程本身的安全与正常运行,因此,保证工程质量,责任重于泰山。为保障工程施工质量,在施工过程中,建立了施工单位保证,监理单位监控,建设单位负责的质量管理体系,而且各参建单位都建立了确保工程质量要求的措施及质量控制体系。

2.1.1 建设单位质量保证体系和管理制度

建设单位对本项目的管理坚持“业主是核心、设计是灵魂、监理是关键、承包商是保证、地方是保障”的原则。一是强调业主在工程建设中的主导、控制和协调作用;二是坚持对监理工作实行定期检查考核,加强了现场技术力量和巡查、旁站,保证了现场工作的需要;三是通过开展履约考核、流动红旗评比等活动,强化了安全、质量、进度、投资、环保水保及文明施工管理;四是充分发挥了设计的龙头作用,强化设计质量,确保了设计图纸、设计文件、现场服务满足建设需要;五是紧紧依靠地方,坚持“理解、互信、共赢”的原则,加强与地方的沟通协调,为工程建设创造良好的外部环境。建设单位建立的完善的质量管理工作制度,工程各参建方的质量得到了保证。

2.1.2 设计单位质量保证体系和管理制度

设计单位根据设计质量控制程序和要求,负责设计图纸的交底,配合建设单位工程部编写图纸交底纪要,处理施工单位提出的关于工程质量方面的联系单,参加现场工程质量的验收等工作。设计产品按照编写、校核、审查、核定、批准五级程序严格执行逐级审签制度,确保产品质量。
设计单位质量管理体系较为完善,产品校审制度严格,有效保证了设计产品的质量。

2.1.3 监理单位质量保证体系和管理制度

本项目水土保持监理工作由主体工程监理单位成都交大工程建设集团有限公司负责开展,监理单位受托对工程质量进行全面控制,实行总监负责制,对所监理的工程承担监理责任。监理单位建立健全质量控制体系,制定了监理规划、细则、制度和岗位职责。并制定了监理工作计划等,规定了监理程序,所运用的常规检测技术和方法等。
监理单位成都交大工程建设集团有限公司严格执行各项监理制度,对水土保持工程措施和植物措施在内的整个水土保持工程实施了整体质量、工程进度和投资总额控制,有效保证了工程质量。

2.1.4 施工单位质量保证体系和管理制度

施工单位实行项目(专业)管理,项目经理负责制,对所承担的工程施工质量负直接责任(机电设备供应商对其设备的设计、制造及指导安装质量负责)。承包单位都按照施工合同的要求建立了包括质量管理、质量控制、质量保证等在内的质量保证体系。
承包单位按规程、规范、技术标准和合同文件要求进行施工,严格执行“三检”制度,对施工工序质量严格管理;按规定对工程材料、中间产品、设备和备件进行试验、检测和验收;对单元工程质量进行检验与评定;及时整理技术资料、试验检测成果和有关资料,并按档案资料要求及时归档;按有关规定向监理报告质量事故和质量缺陷,并按要求进行质量处理;对职工加强技术培训和质量意识教育。承包单位质量保证体系健全,并能正常运行。施工单位建立了完善的质量管理体系,确保水土保持工程施工质量。

2.2 各防治分区水土保持工程质量评定

2.2.1 项目划分及结果

2.2.1.1 划分依据

四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持工程划分是根据《水土保持工程质量评定规程》(SL336-2006)、《生产建设项目水土保持设施验收技术规程》(GB/T22490-2016)和《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案报告书》(报批稿)以及工程建设的合同规范、技术标准、竣工交验及监理监测成果资料等,并结合工程建设的具体情况制定。

2.2.1.2 项目划分

对于四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目的水土保持设施竣工验收项目按不同水土流失防治分区进行单位工程和分部工程划分。四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目将项目建设区划分为建设厂区、边坡工程区共2个一级防治分区。
根据《生产建设项目水土保持设施验收技术规程》(GB/T22490-2016),本项目水土保持单位工程的查勘比例达到点型工程要求。依据工程设计和施工部署,考虑便于质量管理等原则,本项目水土保持工程措施划分为单位工程、分部工程和单元工程。水土保持工程项目划分标准详见表4.2-1。
单位工程:可以独立发挥作用,具有相应规模的单项治理措施和交大的单项工程。本工程按水土保持防护措施类型进行划分,共7个单位工程。
分部工程:单位工程的主要组成部分,可单独或组合发挥一种水土保持功能的工程,本工程共11个分部工程。
单元工程:主要按规范规定,结合工种、工序、施工的基本组成划分,是工程质量评定、工程计量审核的基础,共划分为28个单元工程。

表4.2-1 水土保持措施项目划分及核查要求表
防治分区 单位工程 措施类型 单位 完成情况 单位工程数量 分部工程 分部工程数量 单元工程划分依据 单元工程数量
建设厂区 土地整治工程 客土回填 m3 330 1 土地恢复 1 每1000m3作为一个单元工程 1
防洪排导工程 排水沟 m 401 1 排洪导流设施 1 每100m作为一个单元工程 4
斜坡防护工程 M7.5浆砌石挡土墙 m 374 1 △工程护坡 1 每100m作为一个单元工程 4
植被建设工程 灌木种植 686 1 △点片状植被 1 每100株作为一个单元工程 7
撒播草籽 hm2 0.26 △点片状植被 1 每1hm2作为一个单元工程 1
小计 4   5   17
边坡工程区 斜坡防护工程 挡土墙 m 72 1 △工程护坡 1 每100m作为一个单元工程 1
护脚墙 m 241 △工程护坡 1 每100m作为一个单元工程 3
格构+挂网喷播植草护坡 m 134 植物护坡 1 每100m作为一个单元工程 1
格构护坡 m 105 △工程护坡 1 每100m作为一个单元工程 1
防洪排导工程 排水沟 m 394 1 排洪导流设施 1 每100m作为一个单元工程 4
植被建设工程 种植爬山虎 hm2 0.3 1 △点片状植被 1 每1hm2作为一个单元工程 1
小计 3   6   11
总计 7   11   28

2.2.2 各防治分区工程质量评定

2.2.2.1 工程措施质量评定

(1)工程措施竣工资料核查情况
验收组检查了水土保持工程措施的完工验收资料,包括:工程监理资料、工程施工资料、质量等级评定资料、完成工程量及相应的工程投资资料,查阅施工组织设计、设计资料、隐蔽工程验收记录、监理通知、原材料合格证,特别是对单元工程、分部工程、单位工程质量评定资料和质量评定等资料做了详细的查看。检查发现,建设单位对工程建设相关资料均进行了分类归档管理,所有工程都有施工合同,各项工程资料齐全,符合施工过程及技术规范管理要求,达到了验收标准。
(2)核查内容
根据工程建设特点,按照《水土保持工程质量评定规程》(SL336-2006)、《生产建设项目水土保持设施验收技术规程》(GB/T22490-2016)和《生产建设项目水土保持设施自主验收规程》等相关法律、法规、规程规范等要求,验收组对核查对象进行项目划分,并确定抽查比例后,重点核查以下内容:
①核查已实施的水土保持设施规格尺寸和分部工程施工用料。
②现场核查水土保持工程措施是否存在缺陷,是否存在因施工不规范、人为破坏等因素造成破损、变形、裂缝、滑塌等现象,并确定采取的补救措施。
③现场核查水土保持设施是否达到设计要求,确定施工技术要点的落实和建设单位的管护情况。
④结合监理工程质量评定和现场核查情况,检查水土保持设施是否达到设计要求,是否达到水土保持方案设计的水土流失防治效果,并对工程质量进行评定。
(3)核查方法
水土保持工程措施核查范围为建设厂区和边坡工程区共2个一级防治分区。根据《生产建设项目水土保持设施验收技术规程》(GB/T22490-2016)规定,将渣场作为重点评估范围,其他防治区作为其他评估范围,本项目不涉及弃渣场,故均为其他评估范围。
在参考工程施工监理质量评定资料的基础,将水土保持工程措施单位工程和分部工程分别划分为5个单位工程、8个分部工程和19个单元工程,见附件-单位工程质量评定成果、附件-分部工程质量评定成果。
重点评估范围的单位工程查勘比例、分部工程抽查核实比例均按照不小于40%控制;其他评估范围的单位工程查勘比例、分部工程抽查核实比例均按照不小于40%控制。因工程为点型工程,涉及的单位工程及所属的分部工程数量较多,对单位工程全部查勘,分部工程全部核实。
开展水土保持设施验收工作时,本项目已建设完成,对已拆除的临时措施不再进行现场核查,主要通过设计、施工、监测等资料进行核实。
(5)核查结果
验收组对工程区工程措施19个单元工程全部进行核查,核查结果满足要求。
(6)工程措施质量评价
在本工程建设过程中,建设单位重视水土保持工作,将水土保持工程纳入主体工程施工中,建立了项目法人负责、政府职能部门监督的质量管理体系,对整个项目实行了项目法人制、招标投标制和合同管理制的质量保证体系。对进入工程实体的原材料、中间产品和成品进行抽样检查、试验,不合格材料严禁投入使用,有效地保证了工程质量。
验收组检查了施工管理制度、工程质量检验和质量评定记录,现场核查了各防治分区实施的水土保持工程措施后,认为水土保持工程措施的施工质量检验和质量评定资料齐全,程序完善,有施工签章,符合质量管理体系要求。
经验收组查阅施工管理制度、竣工总结报告、主要材料试验报告、工程质量验收评定资料,以及现场核查后认为:
①建设厂区排水工程运行良好,外观质量合格,运行正常;土地恢复满足植被建设要求;斜坡工程边坡稳定。
②边坡工程区排水工程外观质量合格,运行良好;斜坡工程边坡稳定。
表4.2-2  水土保持工程措施核查结果汇总表
防治分区 单位工程 单位工程数量 分部工程 分部工程数量 单元工程数量 抽查数(个) 抽查比例(%) 合格数(个) 合格率(%)
建设厂区 土地整治工程 1 土地恢复 1 1 1 100 1 100
防洪排导工程 1 排洪导流设施 1 4 4 100 4 100
斜坡防护工程 1 △工程护坡 1 4 4 100 4 100
边坡工程区 斜坡防护工程 1 △工程护坡、植物护坡 4 6 6 100 6 100
防洪排导工程 1 排洪导流设施 1 4 4 100 4 100
合计 5   8 19 19 100 19 100

2.2.2.2 植物措施质量评价

(1)竣工资料核查情况
验收组对项目区进行现场核查,查验水土保持植物措施的竣工文件、质量验收评定等资料,以上资料签字齐全,满足设计要求,水土保持植物措施质量验收后评定为合格。
(2)核查内容
植物组对核查对象进行项目划分,并确定抽查核实比例后,重点核查以下内容:对项目区水土保持植物措施的实施面积进行核实,对已实施的植物措施质量进行核查和评定。
(3)核查方法
根据《生产建设项目水土保持设施验收技术规程》(GB/T22490-2016)、《水土保持工程质量评定规程》(SL 336-2006)规定,将本项目防治分区划分为其他评估范围。
水土保持植物措施的单位工程和分部工程划分,按《水土保持工程质量评定规程》规定执行,共划分为2个单位工程,3个分部工程,9个单元工程,见附件-单位工程质量评定成果、附件-分部工程质量评定成果。
重点评估范围的单位工程查勘比例、分部工程抽查核实比例均按照不小于40%控制;其他评估范围的单位工程查勘比例、分部工程抽查核实比例均按照不小于40%控制。渣场防治区作为重要单位工程,其单位工程、分部工程抽查核实比例统一按照100%控制。工程为点型工程,涉及的单位工程及所属的分部工程数量均较少,故对单位工程全部查勘,分部工程全部核实。
核查采取查阅资料、听取汇报和外业调查相结合。外业调查采用全面调查和抽样调查相结合的方式。绿化面积核实主要通过红外线测距仪和皮尺现场量测推算,林草覆盖度、苗木成活率、保存率等主要通过样方调查确定。植物措施调查点位应调查林草覆盖度、成活率。
植物措施的实际布置形式为植草,故对现场调查林草植被覆盖度和成活率的样方作以下规定:草地2m×2m样方。核查林草植被覆盖度、成活率、保存率核查林草植被覆盖度、成活率、保存率。植物措施核实面积应达到30%。
(4)核查标准
植物措施调查核实工程量大于等于上报工程量的85%时认定为绿化任务完成。
场地绿化成活率:大于85%确认为合格,计入实施面积;在41%~85%之间需要补植,计入实施面积,同时作为遗留问题处理;不足41%(不含41%)为不合格,需重造,不计入实施面积。
(5)核查结果
验收组对工程区植物措施9个单元工程全部进行核查,核查结果满足要求。
(6)植物措施质量评价
验收组检查了施工管理制度、工程质量检验和质量评定记录,现场调查了各防治分区实施的水土保持植物措施后,认为水土保持植物措施的施工质量检验和质量评定资料齐全,程序完善,均有施工和建设单位签章,符合质量管理体系要求。
经验收组查阅施工管理制度、竣工总结报告、工程质量验收评定资料,以及现场核查3个分部工程后认为:
工程区植物覆盖率高、无秃斑、生长状况良好,符合水土保持要求。
水土保持植物措施核查结果汇总见表4.2-3。
表4.2-3  水土保持植物措施核查结果汇总表
防治分区 单位工程 单位工程数量 分部工程 分部工程数量 单元工程数量 抽查数(个) 抽查比例(%) 合格数(个) 合格率(%)
建设厂区 植被建设工程 1 △点片状植被 2 8 8 100 8 100
边坡工程区 植被建设工程 1 △点片状植被 1 1 1 100 1 100
合计 2   3 9 9 100 9 100

2.3 弃渣场稳定性评估

水根据现场调查结合施工期间资料,工程余方已完全综合利用,未设置弃渣场,有利于水土保持。

2.4 总体质量评价

建设单位在工程建设过程中,建立了一套完整的质量保证体系,对进入工程实体的原材料、中间产品和成品进行抽检、试验,保证了工程质量;水土保持设施的工程质量检验评定资料签字齐全,监理对水土保持设施的质量验收结论为合格。
本工程水土保持工程措施共计5个单位工程,8个分部工程,验收编制工作组全面查勘了5个单位工程,全面核查了8个分部工程,单位工程核查率达到100%,分部工程查勘,核查率达到100%。核查结果表明:工程完成的水土保持工程措施已按主体工程和水土保持要求建成,质量总体合格。
本工程水土保持植物措施共计2个单位工程,3个分部工程,验收编制工作组全面查勘了2个单位工程,全面核查了3个分部工程,单位工程核查率达到100%,分部工程查勘,核查率达到100%。核查结果表明,工程完成的水土保持植物措施已按主体工程要求建成,质量合格。
综上,经查阅资料,以及现场抽查后认为:工程完成的水土保持措施质量检验和验收评定程序符合要求,工程质量合格,已起到防治水土流失作用,满足竣工验收条件。

3 项目初期运行及水土保持效果

3.1 初期运行情况

本项目各防治分区水土保持措施随主体工程建设相继实施完成,起到了良好的水土保持作用。经现场调查,从水土保持工程实施至今,各项防护措施较好防治了水土流失危害的发生。由于建设单位积极采取了设计的工程措施和植物措施,施工期间未造成较大的水土流失和危害,随着水土保持设施的实施,工程区生态环境得到了恢复和改善。目前各区域的水土保持工程基本稳定,已完成的水土保持设施运行状况较好,正发挥其应有的水土保持作用,有效地控制了工程区的水土流失,未对周边植被造成危害。
本次验收调查结果表明,已完成的工程中,各项措施达到设计要求,符合开发建设项目水土保持技术规范要求,经综合评定,本项目水土保持工程试运行情况基本达到设计标准,符合开发建设项目水土保持相关要求。

3.2 水土保持效果

3.2.1 验收标准

本工程水土保持效果根据《生产建设项目水土流失防治标准》(GB50434-2018)的要求,根据批复方案,本项目按西南紫色土区二级试运行期的要求进行,批复方案确定的防治目标值见表5.2-1所示。
表5.2-1 批复方案确定的防治目标
               时 段
分  类
规范标准 采用标准
施工期 设计水平年 施工期 设计水平年
水土流失治理度(%) 94 94
土壤流失控制比 0.80 1.0
渣土防护率(%) 85 88 85 88
表土保护率(%) 87 87 87 87
林草植被恢复率(%) 95 95
林草覆盖率(%) 21 23



1.1.1 水土流失治理度

根据水土保持监测结果并结合项目建设前后遥感影像分析,工程实际造成水土流失面积0.59hm2。实际完成水土流失治理面积0.58hm2,水土流失治理度为98.31%,达到批复的水土保持方案确定的防治目标值94%。
表5.2-3 水土流失治理度一览表(单位:hm2
防治分区 扰动面积 硬化及建筑物面积 水土流失面积 水土流失治理面积 水土流失治理度(%)
工程措施 植物措施 小计
建设厂区 1.6 1.31 0.29 0.02 0.26 0.28 96.55
边坡工程区 0.3 0 0.3   0.3 0.3 100
合计 1.9 1.31 0.59 0.02 0.56 0.58 98.31

1.1.2 土壤流失控制比

项目区容许土壤流失量为500t/km2·a。根据水土保持监测结果并经核实,项目区平均土壤侵蚀模数约为430t/km2·a,土壤流失控制比为1.16,达到批复的水土保持方案确定的防治目标值1.0。
表5.2-3 各分区土壤流失控制比一览表
防治分区 项目建设区(hm2) 估计土壤侵蚀模数(t/km2.a) 容许土壤侵蚀模数(t/km2.a) 水土流失控制比
建设厂区 1.6 420 500 1.19
边坡工程区 0.3 482 500 1.04
合计 1.9 429.79 500 1.16

1.1.3 渣土防护率

根据监测资料、竣工资料及结合现场调查,本项目开挖土石方为0.89万m3,实际进行挡护的堆土量为0.89万m3。渣土防护率为99.99%,达到了方案设计目标值88%。
表5.2-4 渣土防护率一览表
防治分区 临时堆土数量(万m3 临时挡护总量(万m3 渣土防护率(%)
建设厂区 0.04 0.04 99.99
边坡工程区 0.85 0.85 99.99
合计 0.89 0.89 99.99

1.1.4 表土保护率

根据批复水保方案结合现场调查,本项目表土无可剥离条件。

1.1.5 林草植被恢复率

林草植被恢复率=植物措施面积/可恢复植被面积。
根据水土保持监测结果并结合项目建设前后遥感影像分析,本项目施工扰动地表的可恢复植被面积为0.582hm²,已恢复植被面积为0.58hm²,计算得本项目林草植被恢复率为99.66%,达到了防治目标值95%的要求。
表5.2-6各分区林草植被恢复率一览表 单位:hm2
防治分区 项目建设区 可恢复林草植被面积 已恢复绿化面积 林草植被恢复率(%)
建设厂区 1.6 0.28 0.28 99.29
边坡工程区 0.3 0.30 0.30 100.00
合计 1.90 0.58 0.58 99.66

1.1.6 林草覆盖率

根监理资料、竣工资料及结合现场调查,项目建设区面积1.90hm²。至工程建设期结束时,林草植被面积为0.hm2,林草植被覆盖率为30.53%,达到方案设计目标值23%。
表5.2-7   各分区林草覆盖率一览表 单位:hm2
防治分区 项目建设区 项目区绿化面积 林草覆盖率(%)
建设厂区 1.6 0.28 17.5
边坡工程区 0.3 0.30 100
合计 1.90 0.58 30.53

1.1.7 工程水土流失防治目标完成情况

表5.2-8 工程水土流失防治目标完成情况
水土流失防治 水土流失治理度 表土保护率 水土流失控制比 渣土防护率 林草覆盖率 林草植被恢复率
  % %   % % %
(参数代号) A B C D E F
方案目标值 94 / 1.0 88 23 95
监测值 98.31 / 1.16 99.99 30.53 99.66
验收值 98.31 / 1.16 99.99 30.53 99.66
达标情况 达标 达标 达标 达标 达标 达标
经统计,本项目水土流失防治目标均达到方案确定的目标值。

1.1 公众满意度调查

1.1.1 调查目的

(1)定性了解工程建设期水土保持工作开展情况和施工过程中水土流失防治是否存在问题与不足。
(2)了解公众对工程运行期关系的热点问题,为改进和完善已有的水土保持设施提出完善措施。

1.1.2 调查方法和内容

根据《生产建设项目水土保持设施验收技术规程》(GB/T 22490-2016)要求,工程水土保持设施竣工验收通过向项目周边公众问题调查问卷的方式,收集公众对拟定验收工程水土保持方面的建议和意见,见表5.3-1。
表5.3-1 水土保持公众参与调查情况表
工程概况:
四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目位于四川省乐山市峨边彝族自治县沙坪镇核桃坪工业园区内,中心点位置为东经103°16′21.59″,北纬29°14′53.09″。距离峨边县城5km,厂址北边紧邻峨边县城至核桃坪工业园的公路,位于乐山市西南部,地处大渡河畔、成昆线旁,东邻沙湾、沐川,东南接马边,南靠美姑,北抵峨嵋,交通方便。
本项目主要内容为年产6000吨稀土金属磁性材料,项目占地19036.0m2,建筑物占地面积9592m2,项目总建筑面积18324m2
调查目的:
本项目位于四川省乐山市峨边彝族自治县,该项目有助于促进四川省稀土产业深加工向纵深发展。该项目的实施,有助于推动乐山地区稀土产业可持续发展和产业结构调整,有助于创造就业机会,增加地方财政收入,促进峨边县域经济的发展,有助于增强企业经济效益及市场竞争能力,但考虑到项目建设工程中可能会造成一定的水土流失及其危害,为更好全面了解项目建设过程中对周边区域可能造成的影响,充分考虑和尊重公众意见,特请您发表如下意见。
调查时间:        年       月       日
个人情况
性别:        年龄:        文化程度:         职业:
地址:        区(县)      乡(镇)
1、您认为本工程建设是否有利于当地社会和经济发展
A、有利     B、一般     C、不利      D、不了解
2、您认为本工程建设对当地环境是否会带来不利影响
A、有利     B、一般     C、不利      D、不了解
3、您认为本工程弃土弃渣管理是否有利于环境
A、有利     B、一般     C、不利      D、不了解
4、您认为本工程林草植被建设情况如何
A、好       B、一般     C、较好      D、不了解
5、请您谈谈对本项目建设过程中有关水土保持方面的意见和建议:
根据验收工作的有关规定和要求,在验收工作过程中,共向周围群众发放20张调查表,收回20张,通过抽样进行民意调查。目的在于了解四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持工作及水土保持设施对当地经济和自然环境所产生的影响及民众的反响,以作为本次验收工作的参考。所调查的对象主要是周边居民、旅客、餐厅老板、商贩等。被调查者中20-30岁3人、30-50岁14人,50岁以上3人。其中男性14人,女性10人。详见表5.3-2。
调查结果显示,被访问者对该工程对当地的经济影响和环境影响评价较好,绝大多数被访者认为:该工程的建设促进了当地经济发展和生活环境的改善。


表5.3-2 项目水土保持公众调查统计表
调查年龄段 20-30岁 30-50岁 50岁以上
调查总数 20 3 14 3 14 6
职 业 居民 旅客 餐厅老板 商贩
人 数 15 2 2 1
调查项目 调查项目评价
% 一般 % % 说不清 %
项目对当地经济影响 18 90 1 5 0 0 1 5
项目对当地环境影响 19 95 1 5 0 0 0 0
项目弃土弃渣管理 19 95 1 5 0 0 1 5
项目林草植被建设 18 90 1 5 0 0 1 5

2 水土保持管理

2.1 组织领导

四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目工程水土保持工程管理体系由建设单位成立的管理委员会,总体布署、协调及检查水保工作;公司工程建设部负责水土保持的日常管理工作;各施工单位负责各项水保措施的具体落实,并明确分管领导和责任人;监理单位负责各水保土建措施的具体实施和质量管理,负责对水保工作的过程进行例行巡视检查、提出整改方案,并定期提交综合服务报告及咨询意见。
建设单位直接参与水土保持方案的审查和负责督促编制各项文件,参加组织设计、施工、监理单位水保专(兼)职人员的业务培训,配合上级部门检查,并参与水保设施的竣工验收。
工程部负责现场组织施工单位落实水保工程的施工组织管理,并要求监理单位按照水土流失防治的原则,严格把关,负责水保工程按计划验工,并参与水保设施的竣工验交。
财务部负责按水保合同及施工计划,根据工程实际完成情况,进行验工计价的款项拨付。
施工期间,监理单位根据公司的授权和监理合同的规定,在总监办的领导下,对施工单位实施全过程监理,建立了以总监理工程师为中心,监理工程师负责,全过程、全方位的质量监控体系。
参与施工的单位均为具有相关施工经验的大型施工企业,并建立了较为完善的内部质量管理体系,以项目负责人为中心,并指定专人负责水土保持工程的实施,施工中严格执行“三检”制度,保证了工程按设计图及国家相关规范施工,工程质量合格。
本工程各参建单位见表6.1-1。


表6.1-1 四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目参建单位
单位类别 单位名称 工作内容
建设单位 四川省乐山市科百瑞新材料有限公司 投资、总体控制
工程设计单位 四川省冶金设计研究院 主体工程设计
水土保持方案编制单位 四川省地质工程勘察院 水土保持方案编制
监理单位 成都交大工程建设集团有限公司 主体施工监理
监测单位 四川景溪工程设计咨询有限公司 水土保持监测
水土保持验收报告编制单位 四川兴景水利工程设计有限公司 水土保持设施验收报告编制
施工单位 四川省中循建设工程有限公司 主体工程施工
运营管理单位 四川省乐山市科百瑞新材料有限公司 项目运行、管护

2.2 规章制度

建设单位对水土保持工作高度重视,为搞好本项目的水土保持工作,根据《中华人民共和国水土保持法》等相关法律、法规、结合工程特点和施工工艺,全面遵循基本建设程序,实行项目法人责任制、招投标制、建设监理制等规章制度,从制度上保证和规范各项工程顺利建成并投入使用。
(1)项目法人制
为贯彻落实建设项目法人责任制,明确项目建设的责任主体,责任范围,四川省乐山市科百瑞新材料有限公司对项目建设进行全面管理,由各建管单位履行项目建设的各项现场管理职责。建设管理组织机构健全,职责及分工明确,规章制度齐全。
(2)招投标制度
为了将水土保持方案落到实处,各建管单位项目成立了招标工作领导小组、评委专家组合招标办公室。严格按照《中华人民共和国招标投标法》等有关规定,遵循国内竞争性招标采购原则和程序。招投标等活动始终贯彻“公平、公正、科学、择优”的原则,在监督下有序进行。在招标文件中,明确水土保持工程技术要求,把水土保持工程各项内容纳入招标文件的正式条款中。
(3)水土保持规章制度
加强项目环境保护和水土保持管理工作,明确项目水土保持组织机构及管理职责,从而确保水土保持管理的制度化。为确保通过水土保持设施竣工验收,建设单位对验收单位的职责、程序、内容、考核评价均提出明确要求,作为指导验收的依据。
综上所述,水土保持管理规章制度健全,水土保持管理组织机构完整,本工程参建各方均配备有具体部门和人员负责工程施工过程水土保持施工管理工作。

2.3 建设管理

(1)成立强有力的施工组织机构
在当地水行政主管部门指导和监督,设计、施工单位大力配合支持下,建设单位统一组织实施,结合主体工程施工进度安排,科学合理地安排水土保持工程施工。建设单位通过加强领导和组织管理,成立专职机构,设置专人负责水土保持工作,并从施工招投标入手,落实施工单位防治责任。就把水土保持工程纳入到主体工程管理中,要求各施工单位严格按照批复的水土保持方案和后续设计方案进行施工,要求施工单位就施工中遇到的问题,及时向各项目组、工程设计单位、方案编制单位进行技术咨询和反映,并成立水土保持监测工作组,开展本工程的水土流失监测任务,对本项目水土保持工程措施进行监测。
(2)严抓质量管理,确保质量目标的实现
工程在建设过程中,建设单位始终把工程质量作为项目建设的头等大事来抓,牢固树立质量第一的观念,采取了一系列卓有成效的管理措施,确保了各项工程质量。建立和完善三级质量保证体系,夯实质量管理基础;开展质量教育,明确质量标准;落实质量责任终身制和隐蔽工程档案制;开展样板工程竞赛;组织专项检查,定期开展质量回头看活动;注重质量通病的预防,重点工程重点监管;加强验收控制和原材料进场控制。
(3)合同及执行情况
为有效控制水土保持专项资金的落实和安全使用,建设单位与各施工单位、监理单位、设计单位、监测单位分别签订了工程施工合同、建设工程设计合同、建设工程委托监理合同、技术咨询合同等,严格控制工程变更、计量支付程序、资金使用管理、非生产性支出,确保了资金使用安全有效,并鼓励和奖励参建人员为节约工程投资而提出的优化设计方案和合理化建议。
建设单位每年定期组织合同执行情况检查,不定期合同执行情况检查,执行情况检查结果汇总后制表,报公司及有关领导审核,对存在问题以书面资料通知相关单位整改并执行相关文件、合同、规定的约定。执行情况检查结果年底汇总后作为呈报上级部门的依据。

2.4 水土保持监测

2021年5月,建设单位委托四川景溪工程设计咨询有限公司承担四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测工作。
监测单位接受委托后,分别组织水土保持监测技术人员进行了现场查勘,根据《水土保持监测技术规程》(SL277-2017)的技术要求编制了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测实施方案》,并按照相应技术要求完成《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测季报》。
2022年10月,四川景溪工程设计咨询有限公司汇总监测相关资料成果,于2022年11月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测总结报告》。

2.4.1 监测工作组织

四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测工作由四川景溪工程设计咨询有限公司负责并成立了项目水土保持监测小组,具体工作由四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测小组直接开展。根据监测技术规程和项目要求,按照已制定的水土保持监测计划,依据工程建设过程中水土流失情况和运营后放置责任范围内水土流失实际发生情况,按照监测工作分区开展水土保持监测工作。

2.4.2 监测时段划分及监测工作开展

根据主体工程建设进度和方案中水土保持措施实施进度安排,水土保持监测本应与主体工程同步进行,从而能及时了解和掌握工程建设中的水土流失状况。为保证监测的准确性,结合工程建设特点,依据工程进展情况及项目区的降雨规律,监测工作主要在完工时段开展:
针对建设期水土流失情况,认真分析工程实际情况,结合批复水土保持方案及施工过程资料,通过历史遥感影像分析、现场复调查核、资料过程查阅等方法对未开展水土保持监测期间的水土流失及水土保持状况进行分析评价,并补充水土保持监测季报及监测总结报告;
针对完工后植被恢复期进行实时监测,并根据监测数据的核实、整理、统计、分析等。
在总结分析监测成果的基础上,最后一次水土保持监测全区调查,同时各监测点的监测工作结束后。并对全部监测成果进行了整编,总结分析监测成果,收集工程竣工资料并存档。

2.4.3 监测内容及方法

2.4.3.1 监测内容

(1) 水土流失防治责任范围、扰动面积监测
建设项目的防治责任范围为建设区,根据历史影像及现场调查,施工期总体占地面积较批复方案减少。
(2) 水土流失因子监测
主要是对监测范围内的地形地貌、地质土壤、地面组成物质、植被、气象(降水、风速、蒸发量、气温)、水土流失状况及水土流失侵蚀模数(背景值)等因子进行监测。
(3) 水土流失动态变化监测
主要包括工程建设扰动地表植被面积、占用破坏水土保持设施的数量、动用土石方量及弃土弃渣量、流失面积和流失量、水土流失变化情况(类型、形式、流失量)等。
(4) 水土流失危害监测
包括工程建设过程产生的水土流失及其对河道的影响;工程建设区植被及生态环境变化;对于局部施工区域因侵蚀性降雨引起的地表径流冲刷造成局部坍塌、淤积等情况,及时进行现场调查,调查发生面积、坍塌(淤积)量和对周边的影响,工程建设对环境的影响等。
(5) 水土流失防治效果监测
主要监测水土保持设施实施包括防洪排导工程、降水蓄渗工程、临时防护工程、植被建设等措施的数量、质量、稳定性、林草的生长发育状况、水土保持效益及防治效果(控制水土流失量、提高渣土防护率、改善生态环境的作用等)等。

2.4.3.2 监测方法

根据《水土保持监测技术规程》(SL277-2017)规定,本工程水土保持监测方法采用调查监测、资料分析和地面观测相结合的方法进行监测。
(1)扰动地表、土石方量及弃土(石、渣)量监测,采取调查监测和资料分析法;
(2)水土流失状况监测,采取地面观测法;
(3)防治责任范围监测,采取调查监测和资料分析法;
(4)水土保持措施数量和质量监测,采取调查监测和资料分析法;
(5)防治措施效果监测,采取调查监测和资料分析法;
(6)水土流失危害监测,采取调查监测法;
(7)水土流失背景值监测,采取资料分析法。

2.4.4 监测点布设与监测实施情况

根据《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测总结报告》,本项目水土保持监测为体现水土保持监测的全面性、典型性和代表性,并结合各分区内土壤侵蚀类型和地形地貌特点的不同,在总结野外考察认识和分析勘测资料的基础上,经过反复研究,选取容易造成大量水土流失,且具有一定的代表性的地点。确定植被恢复区域、岸坡等为水土保持监测主要地段,重点监测点布置。
本项目共设置2个监测点,监测内容主要为工程区土壤流失量、水土流失强度及变化情况等。
监测设施布设情况见表6.4-1。
表6.4-1 四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目
监测点布局及基本情况表
监测分区 监测点位 数量 监测内容 监测方法
建设厂区 景观绿化区域 1 扰动地表情况、水土流失情况、水保措施布设量和植被恢复情况 调查监测、资料分析及场地巡查相结合的方式
边坡工程区 景观绿化区域 1 扰动地表情况、水土流失情况、水保措施布设量和植被恢复情况 调查监测、资料分析及场地巡查相结合的方式

2.4.5 监测结果

监测单位成立项目部,全面开展四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测工作,结合批复水土保持方案及施工过程资料对现场开展调查,包括监测点的扰动土地面积、临时堆土量、水土保持工程措施实施情况、水土流失现状、植物措施实施情况、地形地貌、地质土壤、坡度、坡长等水土流失因子以及大量影像资料等。
在监测工作实施过程中,监测项目部对工程建设过程资料进行查阅、现场调查,根据《水土保持监测技术规程》(SL277-2017)的技术要求,四川景溪工程设计咨询有限公司完成了四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测实施方案。
2022年11月,四川景溪工程设计咨询有限公司汇总监测相关资料成果,于2022年11月编制完成了《四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持监测总结报告》。
根据监测结果,工程扰动区域采取水土保持措施后,项目建设区的人为水土流失得到控制,未对周边环境造成水土流失危害。项目建设区扰动土地整治率、水土流失治理度、土壤流失控制比、渣土防护率、林草植被恢复率和林草覆盖率等指标均达并超过到了水土保持方案确定的防治目标。
项目建设期末,项目建设区面积136.66hm2,实际水土流失面积43.56hm2,水土流失治理面积43.21hm²。项目建设区扰动土地整治率达到98.31%、水土流失治理度达到99.20%、土壤流失控制比达到1.16、渣土防护率达到99.99%、林草植被恢复率达到99.66%、植被覆盖率达到30.53%,均达到并超过水土保持方案确定的防治目标值。

2.4.6 监测评价

通过查阅水土保持监测实施方案及水土保持监测报告,验收组认为:监测单位自2021年开展监测以来,根据监测技术规程、工程实际情况,采用历史遥感影像分析、现场调查、资料查阅等方法有序的开展水土保持监测工作,且对未开展水土保持监测期间的水土流失及水土保持状况进行分析评价,补充水土保持监测季报,编写监测总结报告,监测报告图文并茂,为水行政主管部门监督检查提供有效依据。监测单位工作完成情况基本满足水土保持要求。

2.5 水土保持监理

施工过程中,建设单位将委托主体监理单位成都交大工程建设集团有限公司将水土保持工作纳入其监理工作范围,主体监理接受委托后,成立水土保持监理工作组,专门配备了一名水土保持监理工程师,组织监理人员认真学习了水土保持法律法规,制定了校审制度、会议制度等。

2.5.1 监理机构设置及监理制度

监理工作实行总监负责制,根据项目工作量及专业差异,水土保持监理工作组采用总监理工程师负责的直线职能式组织机构,实行总监理工程师领导下的由各专业工程师支持的项目组管理形式。为顺利开展水土保持工作制定了图纸资料审核制度、会议制度、工程质量签认制度、日常巡查制度等制度,通过制定的相关工作制度,统一了工作思路、规范了工作方法。

2.5.2 监理工作方式与方法

监理的工作方式与方法主要有以下几种。
现场记录:监理机构认真、完整记录施工现场的人员、设备和材料、天气、施工环境以及施工中出现的各种情况。
发布文件:监理机构采用通知、指示、批复、签认等文件形式进行施工全过程的控制和管理。
旁站监理:监理机构按照监理合同约定,在施工现场对工程项目的重要部位和关键工序的施工,实施连续性的全过程检查、监督与管理。
巡视检验:监理机构对所监理的工程项目进行的定期或不定期的检查、监督和管理。
跟踪检测:在承包人进行试样检测前,监理机构对其检测人员、仪器设备以及拟订的检测程序和方法进行审核;在承包人对试样进行检测时,实施全过程的监督,确认其程序、方法的有效性以及检测结果的可信性,并对该结果确认。
平行检测:监理机构在承包人对试样自行检测的同时,独立抽样进行的检测,核验承包人的检测结果。
协调解决:监理机构对参加工程建设各方之间的关系以及工程施工过程中出现的问题和争议进行的调解。
现场勘查:通过调查现场已建排水沟等相关工程措施的外观、尺寸、质量及运行状况等工程措施是都满足设计要求及相关规范,调查已实施的撒播草籽等植物措施是否满足设计要求。

2.5.3 监理过程

根据合同约定和工程进度要求,监理工作严格依据现行规范和标准、施工承包合同、监理服务合同。执行“三控制、两管理、一协调”的监理工作。本工程水土保持监理范围做为各区主体设计的具有水土保持功能和方案新增的各项水土保持措施。监理内容主要包括水土保持措施质量控制、水土保持措施进度控制和水土保持措施投资控制。
监理单位在监理工作中以质量控制为核心,水土保持监理工作方式以巡视为主,旁站为辅,并辅以必要的仪器监测。监理工作中对开工申请、工序质量、中间交工等采取严格检查方法进行监督与控制;对于重要部位、关键工序、隐蔽工程等、实施全过程、全方位、全天候的旁站监理制度,对施工质量进行全面监控,检查承包人的各种施工原始记录并确认并确认,记录好质量监理日志和台账。巡视过程中若发现问题,监理工程师即要求承包人限期整改,并及时跟踪检查。
进度控制主要体现在:按照施工进度计划和措施实施情况,及时督促施工单位实施各项水土保持措施。
投资控制:主要通过投资事前控制、事中控制、事后控制来保证水土保持投资落实到位。
主体监理单位接受本项目水土保持监理工作委托后,制定了相关工作管理体系文件,成立了监理工作组,落实了监理人员,代表监理公司全面负责工程建设中的日常监理事务,履行监理单位的全部职责。在施工过程中,监理项目部总监经常到现场巡视检查工程质量和进度。现场监理人员在质量控制方面抓住了其控制要点,并采取了相应的手段加以控制,实现了对工程建设的全过程监理,使整个项目水土保持项目质量得到了有力的保证。

2.5.4 监理成效

水土保持监理单位开展监理工作以来,现场水土保持工作实施情况有所提升,大多数施工区水土保持工作能够积极有效开展,特别是与工程部一起开展水土保持工作大检查以来,采取评分的方式,对各施工单位水土保持工作进行考核,有效的调动了施工单位的积极性,提高了施工单位的水土保持意识。
根据主体监理成果,本项目质量基本符合水土保持设计和有关规范的要求,工程水土保持措施共划分为15个单位工程,29个分部工程,115个单元工程。主体已有的水土保持措施在施工过程中业主单位通过加强管理,对工程质量进行把控,经业主自检和监理单位质量评定,水土保持工程措施合格率100%,总体质量等级为合格;水土保持植物措施合格率100%,总体质量等级为合格。

2.5.5 监理评价

监理单位通过查阅施工小结、施工进度、主体监理资料以及现场调查等方式开展监理工作。经过对实施的水土保持工程进行现场质量检查并查阅监理单位的单元工程验收记录、质量签证单等资料,认为主体监理的工作可以保证水土保持工程质量满足要求。
通过查阅水土保持工程监理工作总结报告,验收组认为,质量控制工作到位,各项水土保持工程施工质量均满足要求,工程质量合格;进度满足要求,投资合理,均未发生安全事故、安全文明施工情况良好,安全工作处于受控状态。

2.6 水行政主管部门监督检查意见落实情况

为落实水土保持方案中各项措施,工程所在地各级水土保持部门作了大量工作。四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目建设期间,峨边彝族自治县水务局等水土保持业务主管部门多次到工地进行监督检查和指导,协助四川省乐山市科百瑞新材料有限公司开展防治责任范围内的水土保持工作,逐步增强了各参建单位的水土保持意识,落实了各项水土保持设施的设计、施工、监理和监测工作,对做好四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持工作,起到了积极、有效的作用。

2.7 水土保持补偿费缴纳情况

四川省乐山市科百瑞新材料有限公司已于2020年8月18日向峨边彝族自治县财政局缴纳了水土保持补偿费共计2.47万元,见附件-水土保持补偿费缴纳凭证。

2.8 水土保持设施管理维护

四川省乐山市科百瑞新材料有限公司作为工程建设单位,对项目水土保持工作非常重视,把水土保持工作作为项目建设和管理的重要组成部分。在项目建设过程中,公司将有关水土保持工程及要求纳入主体工程建设计划中,在公司监督管理部门配备了水土保持专职人员,积极根据《中华人民共和国水土保持法》中“谁造成水土流失,谁负责治理”的原则,组织实施了四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持工程。水土保持专职人员由公司统一领导,以规范水土保持工程施工。
水土保持设施在试运行期间的管护工作四川省乐山市科百瑞新材料有限公司负责,管护单位制定有相应的规章制度、对工程措施维护、林草植被养护和养护设施要求,并安排管护人员进行现场巡视,具体负责水土保持设施管理维护,制定的具体措施如下:
(1)档案管理
由于本工程水土保持设施主要为主体工程中具有水土保持功能的措施,其档案由档案部专职人员负责管理。各种水土保持资料、文本,特别是水土保持方案及其批复、初步设计文件及批复等重要文件均已归档保存。
(2)巡查记录
由专人负责,对各项水土保持设施进行定期巡查,并作好记录,记录与水土保持工作有关的事项。发现问题及时上报处理。
(3)及时维修
如发现水土保持设施遭到破坏,及时进行维护、加固和改造,以确保项目及水土保持设施安全运行,有效控制运行过程中的水土流失。
从水土保持设施运行情况来看,已建成的水土保持设施运行正常,水土保持设施管护工作已落实到位,管理工作效果明显。验收组认为运行单位作到了组织落实、制度落实、人员落实、任务落实、经费落实,保证了水土保持设施的正常运行和水土保持效益的持续发挥。
整体看水土保持工程措施质量合格,工程运行管理单位职责已落实,运行情况良好,满足水土保持措施竣工验收的要求。

3 结论

3.1 结论

(1)水土保持制度得以落实
建设单位按照水土保持法律、法规和技术规范、标准要求,及时委托方案编制单位编报了水土保持方案。建设单位按照批复的水土保持方案积极开展了水土流失的防治工作,同时委托开展了水土保持监测工作,本项目水土保持审批手续齐备,管理组织机构完善,制度建设及档案管理规范。按照水土保持要求在施工过程中落实了水土保持方案设计的各项水土保持措施,有效地防治了的新增水土流失。
(2)目前,建设单位已按批复的水土保持方案要求,结合工程实际分阶段实施了水土保持各项工程措施和植物措施,验收核查的单位工程、分部工程质量全部合格,合格率100%,达到了水土流失防治要求。
(3)工程建设新增水土流失得到有效治理
本项目水土保持工程质量基本符合水土保持设计和有关规范的要求,工程水土保持措施共划分为7个单位工程,11个分部工程,28个单元工程。经业主自检和监理单位质量评定,水土保持工程措施合格率100%,总体质量等级为合格;水土保持植物措施合格率100%,总体质量等级为合格。
通过对项目防治责任范围内各项防治措施的综合分析,项目建设区水土流失治理度达到98.30%、土壤流失控制比达到1.16、渣土防护率达到99.99%、林草植被恢复率达到99.66%、植被覆盖率达到30.53%,工程建设引起的水土流失基本得到控制,各项水土流失防治指标满足水土保持方案确定的防治目标要求。
(4)运行期水土保持设施管护责任落实情况
工程建成后,四川省乐山市科百瑞新材料有限公司负责运行期的运营管理,验收后防治责任范围内的水土保持设施的管护工作也统一纳入其管护范围,管护责任明确,可以保证水土保持功能的持续有效发挥。
综上所述,该项目手续资料齐备,水土保持措施落实完善,水土保持投资满足区域水土保持防治要求,防治效果明显,满足水土保持要求。建设单位履行了水土流失防治的法律义务和责任,水土保持生态环境建设工程符合国家水土保持法律法规、规程规范、技术标准和水土保持方案的有关规定和要求,各项工程安全可靠、质量合格,效益显著,水土保持生态环境建设设施的管理维护责任明确,项目水土保持工程总体质量达到了设计标准。

3.2 遗留问题安排

(1)建设单位在运行期应该积极配合水行政主管部门水土保持监督检查工作,及时落实水行政主管部门提出的整改意见。
(2)加强运行期对项目主体工程区的巡查,排除水土流失隐患,及时增加工程措施及植物措施,减少水土流失量。
(3)加强对已完成水土保持措施的管护工作,确保降水蓄渗、排水系统、植物措施等水土保持工程持续发挥效益。

3.3 建议

在运行期定期安排巡视检查,加强水土保持措施的管护工作,确保排水系统持续发挥效益,保证排水畅通。定期对项目区内植被绿化进行补植,确保植物措施能够较好发挥效益。
工程验收通过备案后,及时移交临时用地及相关设施,并明确后期管护责任。
工程在运行管理过程中需进一步加强水土保持法制宣传,防止工程在运行期间产生新的水土流失。

4 附图及附件

4.1 附件

附件1-四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持设施验收报告编制委托书
附件2-四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目项目建设及水土保持大事记
附件3-四川省水利厅关于四川省乐山市科百瑞新材料有限公司稀土金属深加工技术升级改造项目水土保持方案的批复(川水函[2019]721号)
附件4-单位工程质量评定成果
附件5-分部工程质量评定成果
附件6-单元工程质量评定成果
附件7-水土保持补偿费情况说明及缴纳凭证
附件8-现场照片

4.2 附图

附图1-项目地理位置图
附图2-施工总平面布置图
附图3-水土流失防治责任范围及水土保持措施布设竣工验收图
附图4-项目建设前后卫星遥感对比图
